Muestre el margen de demora de un proyecto en el escritorio de Project

Se aplica a
Cliente de escritorio de Project Online Project Profesional 2024 Project Standard 2024 Project Profesional 2021 Project Standard 2021 Project Profesional 2019 Project Standard 2019 Project Profesional 2016 Project Standard 2016

La holgura, también llamada flotación, es la cantidad de tiempo que una tarea puede deslizarse antes de toparse con otra tarea. Se calcula automáticamente en el proyecto al programar tareas y puedes usarlo como tiempo de búfer si es necesario cuando la programación corre el riesgo de retrasarse.

Más información sobre Slack (float)

De forma predeterminada y por definición, una tarea con demora cero (0) se considera una tarea crítica. Si se retrasa una tarea crítica, la fecha de finalización del proyecto también se retrasa. Para incorporar algo de holgura en su ruta crítica, puede cambiar la configuración predeterminada de demora en el cuadro Las tareas son críticas si la demora es menor o igual que en la pestaña Opciones de cálculo del cuadro de diálogo Opciones del proyecto (Opciones de archivo>). Para obtener más información, consulte Mostrar la ruta crítica del proyecto y Cómo programa Project las tareas: entre bastidores.

Para asegurarse de que el proyecto finaliza a tiempo, intente optimizar las tareas que tienen margen de demora y no están en la ruta crítica. Por ejemplo, usar la demora para retrasar una tarea o asignar su recurso a otra tarea para ayudar a evitar que la programación se retrase.

La demora total puede ser positiva o negativa. Un valor de demora negativo indica que no hay suficiente tiempo programado para la tarea y se necesita más tiempo para evitar que la fecha de finalización del proyecto se retrase.

Si necesita saber cómo calcula Project la demora libre, agregue los campos de demora inicial y final a cualquier vista de tareas (haga clic en Agregar nueva columna en esa vista y seleccione los campos). La demora inicial es útil al redistribuir proyectos programados a partir de la fecha de finalización y muestra la diferencia entre las fechas de inicio temprano y las fechas de inicio tardías. La demora de acabado es útil cuando se redistribuyen proyectos programados a partir de la fecha de inicio y muestra la diferencia entre las fechas de finalización anticipada y la fecha de finalización tardía. La menor de ambas cantidades de holgura es la cantidad de holgura libre.

Aquí hay un par de cosas a tener en cuenta sobre la flotación o la holgura.

Recomendaciones Explicaciones
Atención a las restricciones inflexibles Si una tarea que está limitada a una fecha tiene una tarea predecesora que finaliza demasiado tarde como para que la tarea sucesora pueda empezar en la fecha especificada en la restricción, se producirá una demora negativa. La demora negativa restringirá aún más la fecha de finalización de su proyecto.
Las fechas límite cambian la demora total Las fechas límite pueden afectar a la demora total de las tareas. Si especifica una fecha límite antes del final de la demora total de la tarea, esta última se recalculará utilizando la fecha límite en vez de la fecha de finalización de la tarea. La tarea pasará a ser crítica si la demora total llega a cero.

Use la vista de Gantt de detalle para buscar márgenes de demora (flotante)

  1. Haga clic en Ver>otras vistas>Más vistas.

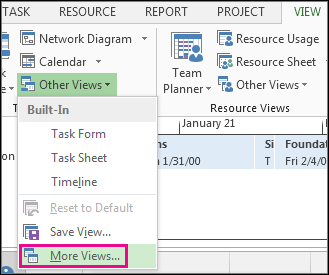

    Más vistas en el menú Otras vistas

  2. En la lista Vistas , haga doble clic en Detalle de Gantt.

  3. Haga clic en Ver>programación de tablas>.

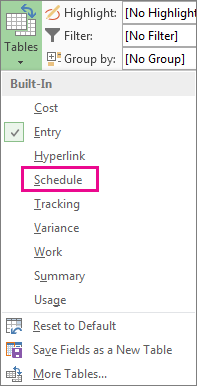

    Entrada Programación en el menú Tablas

  4. Haga clic en una tarea y vea sus valores de demora en los campos de demora libre y total de demora .
    Si no ve los campos Demora libre y Demora total , presione la tecla TAB para desplazarse a esos campos.

    Recomendación

    Para resolver problemas de programación, es posible que pueda mover tareas de fases que no tengan margen de demora a fases que tengan demasiada demora.

Nota

Los valores negativos de demora pueden indicar una inconsistencia en el cronograma. Por ejemplo, una tarea que tiene una dependencia de fin a inicio (FS) con otra tarea que debe iniciarse antes de la fecha de finalización de la primera tarea mostrará una demora negativa. La demora negativa también puede aparecer cuando una tarea está programada para finalizar después de su fecha límite.

Agregar tiempo de búfer en la programación manualmente

Aunque es una ventaja que Project tenga algún tiempo de búfer integrado, puede haber ocasiones en las que quiera agregar su propio tiempo de búfer. Para obtener más información sobre las formas de agregar tiempo de búfer manualmente, consulte:
