Usar paneles de tareas en Microsoft Project Online cliente de escritorio

Se aplica a
Cliente de escritorio de Project Online

Si es un suscriptor de Project Online, puede trabajar con sus proyectos de una forma más ágil en el cliente de escritorio de Project Online. Si está acostumbrado a usar metodologías Kanban para Scrum para administrar sus proyectos, el cliente de escritorio de Project Online le permite crear y administrar sus proyectos de una manera familiar mediante el uso de vistas del panel de tareas de sus proyectos y la capacidad de crear proyectos basados en sprints.

Importante

  • Las características descritas en este artículo solo están disponibles con la versión de Project disponible con una suscripción de Project Online. Para comprobar qué versión de Project usa, abra Project, elija Archivo y después seleccione Cuenta. En Información del producto, tiene la versión de suscripción si ve lo siguiente: Captura de pantalla del nombre Producto de suscripción: Microsoft Project Online cliente de escritorio, tal y como aparece en la sección Cuenta de archivo > de Project.
  • Además, parte de la funcionalidad se introduce gradualmente para las organizaciones que han configurado las opciones de versión dirigida en Microsoft 365. Esto significa que es posible que todavía no pueda ver esta característica o que la vea con un aspecto diferente a como se describe en los artículos de ayuda.

En este artículo, obtendrá información sobre cómo:

Ver el proyecto en un panel de tareas

Si está acostumbrado a trabajar con proyectos con características kanban como paneles, Project le permite ver y administrar sus proyectos tradicionales de "cascada" existentes en una vista del Panel de tareas.

Para ver el proyecto en un panel de tareas:

  • Abra el proyecto y, a continuación, en la pestaña Vista , en la sección Vista de tareas , seleccione Panel de tareas.
    Panel de tareas en la cinta De vista
    Las tareas del proyecto se mostrarán como paneles en la vista Panel de tareas.
    Vista Panel de tareas

Nota

Para que una tarea de proyecto se muestre en la vista Panel de tareas, la configuración Mostrar en el panel de la tarea debe establecerse en (la configuración predeterminada).

Para cambiar la configuración Mostrar en el panel de una tarea:

  1. Abra el proyecto en la vista diagrama de Gantt.

  2. En el diagrama de Gantt del proyecto, seleccione Agregar una nueva columna.

  3. En la lista, seleccione Mostrar en el panel.

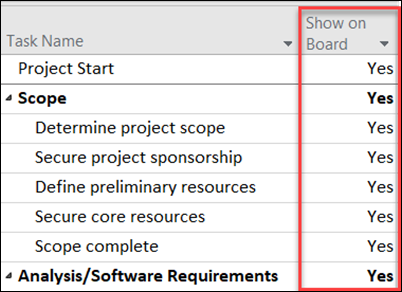

    Configuración Mostrar en el panel para las tareas

  4. La columna Mostrar en el panel mostrará el valor de cada tarea ( o No).

  5. Para cambiar la configuración, haga clic en el valor de la tarea y seleccione el valor que desea cambiar.

  6. Guarde los cambios.

Agregar más información a las tarjetas del panel de tareas

Cuando las tareas se muestran en las vistas del Panel de tareas, las "tarjetas" de tareas mostrarán de forma predeterminada varios campos base junto con el nombre de la tarea (el recurso asignado a ella y una marca de verificación si la tarea se ha completado). Puede elegir proporcionar más información en las tarjetas de tareas de su proyecto (como información de campo personalizada) mediante la característica Personalizar tarjetas de panel de tareas . Esto le permitirá mostrar información de hasta cinco campos personalizados en cada tarjeta de tarea, así como seleccionar los campos base que se mostrarán.

Para personalizar tarjetas de tareas para un proyecto:

  1. Seleccione la pestaña Formato y, después, personalizar tarjetas.

    Personalizar tarjeta

  2. En la página Personalizar tarjetas del panel de tareas , en la sección Campos base , seleccione los Campos base que desea mostrar.

  3. En la sección Campos adicionales , haga clic en el menú desplegable y seleccione el campo personalizado que desea mostrar. Puede seleccionar hasta cinco campos personalizados.

    Personalizar la configuración de la tarjeta

  4. Haga clic en Aceptar.
    Ahora debería ver todas las tarjetas de tareas de la presentación del proyecto con los campos seleccionados.

    Tarjeta de tarea con personalización.

Nota

La configuración de personalización de tarjetas es específica del proyecto en el que se han establecido. Si desea ver las mismas personalizaciones en otros proyectos, también tendrá que configurarlas para esos proyectos.

Agregar sprints a un proyecto existente

Ahora que puede ver y administrar el proyecto a través de un panel de tareas, Project también le permite agregar sprints. Después de agregar más sprints al proyecto, la pestaña Sprints le proporcionará características de sprints adicionales.

Para agregar sprints al proyecto:

  1. En la pestaña Proyecto , elija Administrar sprints.

    Botón Administrar sprints

  2. En la página Administrar sprints , se agrega el primer sprint de forma predeterminada. Puede editar la información de Duración e Inicio proporcionada para Sprint 1:

    • Duración: la duración del sprint.
    • Inicio: la fecha en que comienza el sprint.
  3. En la sección Agregar sprint , especifique la información para sprints adicionales que desea agregar:

    • Inicio de sprint: la fecha de inicio del sprint que va a agregar.
    • Duración: la duración del sprint (por ejemplo, una semana).
  4. Seleccione Agregar sprint. Esto agregará un sprint adicional al proyecto.

    Administrar sprints

  5. Después de agregar todos los sprints, seleccione Aceptar.

Después de agregar sprints adicionales al proyecto, se mostrará una pestaña Sprints en la cinta de opciones, lo que le permite administrar las características de sprint en el proyecto. El uso de estas características se describe en la sección Planear el proyecto con sprints .

Pestaña Sprints

Crear un nuevo proyecto sprints

No solo puede agregar sprints a un proyecto existente, sino que también puede crear proyectos basados en sprints desde la plantilla Proyecto de sprints.

Para crear un nuevo proyecto de Sprints:

  1. Elija el menú Archivo , elija Nuevo y, en plantillas destacadas , seleccione Proyecto de sprints.

    Plantilla de proyecto sprints

  2. Se mostrará el Panel de planeamiento de sprints, que le permite agregar las tareas del proyecto y moverlas a diferentes ciclos de sprint.

    Panel de planificación de sprints

Planear el proyecto con sprints

Para ejecutar un proyecto con sprints en Project, primero debe agregar tareas al proyecto, asignar tareas a sprints y, por último, mover tareas a través del panel mientras su equipo trabaja en ellas y las completa. Después, puede usar las vistas de sprints para ver las tareas asignadas a sprints específicos.

Puede ver todas las tareas de Ágil en la vista de diagrama de Gantt y administrarlas mediante los métodos tradicionales de cascada y con sprints. También puede ejecutar solo un subconjunto de un proyecto tradicional con sprints. Vea administrar las tareas con sprints en el diagrama de Gantt.

Agregar tareas a sus proyectos

La forma más sencilla de agregar tareas nuevas a su proyecto de sprints es:

  • Vista panel de tareas: seleccione el botón Nueva tarea en cualquiera de las vistas del Panel de tareas para crear una nueva tarea.
  • Vista de diagrama de Gantt: las tareas agregadas a través de la vista diagrama de Gantt también las agregarán a los paneles de tareas.
  • Vista de hoja del Panel de tareas: Puede agregar tareas nuevas de forma similar a través de cualquier vista de hoja del Panel de tareas.

Cada uno de los métodos anteriores agregará la nueva tarea a la columna No iniciada del Panel de tareas.

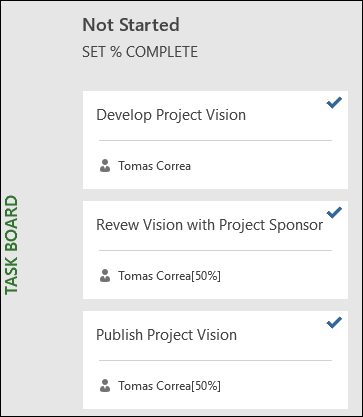

Tareas sin iniciar

Asignar tareas a sprints

Después de crear la lista de tareas para el proyecto, ordenará estas tareas en sprints según cuándo quiera que se completen esas tareas. En primer lugar, debe Definir la duración del sprint y las fechas, y después puede Mover tareas a sprints específicos.

Para definir la duración del sprint y las fechas:

  1. Siga uno de estos procedimientos para ir a la página Administrar sprints :

    • En la pestaña Sprints , elija Administrar.
    • En la pestaña Proyectos , en el grupo Propiedades, elija Administrar sprints.
  2. En la página Administrar sprints , se agrega el primer sprint de forma predeterminada. Puede editar la información de Duración e Inicio proporcionada para Sprint 1:

    • Duración: la duración del sprint.
    • Inicio: la fecha en que comienza el sprint.
  3. En la sección Agregar sprint , especifique la información para sprints adicionales que desea agregar:

    • Inicio de sprint: la fecha de inicio del sprint que va a agregar.
    • Duración: la duración del sprint (por ejemplo, una semana).
  4. Seleccione Agregar sprint. Esto agregará un sprint adicional al proyecto.

    Administrar sprints

Para mover tareas a sprints específicos:

  1. En la pestaña Sprints , en el grupo Vistas , elija Planeamiento y, a continuación, elija Panel de planeamiento de sprints.

  2. En el Panel de planeamiento de sprints, arrastre las tareas de la columna Sin sprint al sprint en el que quiera realizarlas.

    Mover una tarea a un sprint.

Recomendación

También puede asignar tareas a sprints en la vista de hoja cambiando el contenido de la columna Sprint. Para ir a la vista de hoja:

  1. Si se encuentra en una vista de panel, elija la pestaña Formato .
  2. En el grupo Vista , elija Hoja.

Mover tareas en el panel

A medida que su equipo trabaja en tareas dentro de sprints específicos, puede moverlos por el panel de tareas para realizar un seguimiento de su progreso hacia la finalización.

  1. Siga uno de estos procedimientos para ir a la vista Panel de sprint actual :

    • En la pestaña Sprints , en el grupo Vistas , elija Sprint y, después, Panel de sprint actual.
    • En la pestaña Vistas , en el grupo Vistas de tareas , elija Panel de tareas, Más vistas y, después, Elija Panel de sprint actual.
  2. Project proporciona tres columnas para comenzar: Siguiente, En curso y Hecho.
    Panel sprint actual

    • Para cambiar el nombre de una columna, haga clic con el botón derecho en él, elija Cambiar nombre, escriba el nuevo y, después, presione Entrar.
    • Para agregar más columnas, sitúese a la derecha de la última, elija Agregar nueva columna, escriba un nombre y, después, presione Entrar.
  3. Arrastre y coloque las tareas a las columnas que coincidan con su estado.
    Mover una tarea en el Panel de sprints actual.

Recomendación

También puede cambiar el estado de una tarea en la vista de hoja cambiando el contenido de la columna Estado del panel . Para ir a la vista de hoja:

  • En la pestaña Sprints , en el grupo Vistas , elija Sprint y, después, Hoja de sprint actual.
  • En la pestaña Vistas , en el grupo Vistas de tareas , elija Panel de tareas y, después, elija Hoja del panel de tareas.

Ver tareas asignadas a sprints específicos

Puede ver todas las tareas asignadas a sprints específicos a través de las vistas Panel de tareas disponibles en la pestaña Sprints.

Vistas de sprint

  1. Seleccione la pestaña Sprints para mostrar la cinta sprints.

  2. En la cinta de opciones, seleccione Sprint y, en la lista desplegable, seleccione el sprint específico que desea ver.
    Por ejemplo, si selecciona Sprint 2, se mostrarán las tareas de ese sprint específico en el Panel de sprint.

    Vista Panel de sprint para un sprint específico

También puede ver las tareas que no están asignadas a sprints seleccionando Sin sprint.

Administrar las tareas de Ágil en el Diagrama de Gantt

Puede realizar un seguimiento de las tareas de Project en la vista tradicional de cascada y en los paneles de tareas al mismo tiempo, sin afectar a ninguna vista. Las vistas de paneles de tareas agregan información a las tareas, pero no quita los detalles de las tareas del diagrama de Gantt. No verá todos los detalles de la tarea en las vistas panel de tareas, pero todo seguirá estando ahí en otras vistas de Project.

Puede limitar las tareas que aparecen en las vistas del Panel de tareas; por ejemplo, si tiene un proyecto grande y solo desea realizar un seguimiento de una pequeña parte del mismo con sprints.

Para administrar qué tareas se muestran en las vistas del Panel de tareas:

  1. En la cinta de opciones Tarea, elija Diagrama de Gantt.
  2. Elija la última columna del gráfico: Agregar nueva columna.
  3. En la lista de columnas, elija Mostrar en el panel.
  4. Todas las tareas se configuran en en esta columna automáticamente. Para quitar una tarea de las vistas de Ágil, cambie el valor de la columna Mostrar en el panel a No. Esta tarea ya no aparecerá en las vistas panel de tareas.
    Configuración Mostrar en el panel

Obtener informes del Panel de tareas

Project proporciona informes integrados del Panel de tareas sobre el estado de las tareas, el trabajo y el sprint.

Para buscar los informes del Panel de tareas:

  1. En la cinta Informe , en la sección Ver informes , seleccione Panel de tareas.
  2. Elija un informe.
    Ejemplo de uno de estos informes:
    Captura de pantalla del informe Sprint actual: estado del trabajo en Project
