Brug Power BI Desktop til at oprette forbindelse til dine Project-data

Gælder for
Project til internettet

Bemærk

Microsoft Project til internettet bliver snart til Microsoft Planner. Du kan fortsætte med at bruge det meste af Project til the web-funktioner i den nye Planner, når den er udrullet til din organisation. Få mere at vide om den nye Planner i Ofte stillede spørgsmål om Planner , og Planner hjælper med at & læring.

Du kan bruge skabelonen Microsoft Power BI til at importere data til Power BI fra Project til internettet og Project Online. Når du bruger skabelonen, har du forbindelse til din Microsoft Dataverse-forekomst , hvor dine Microsoft Project-webappdata gemmes. Med skabelonen kan du downloade en række forskellige data for visuelt at udforske, overvåge og få rapporter om vigtige aspekter af din PMM-udrulning (Project Portfolio Management).

De nummererede afsnit nedenfor forklarer, hvordan du konfigurerer, starter og konfigurerer din Power BI Desktop-skabelon, Dataverse-URL-adresse og URL-adressen til Project Web App. Efter disse afsnit kan du se oplysninger om vigtige skridt, du skal tage, når du er forbundet til dine data.

Følg disse trin i rækkefølge, og se derefter bestemte typer rapporter, du kan bruge til at hjælpe dig med at analysere dine data og organisere dine projekter.

1. Konfigurer din Power BI Desktop

1. Download konfigurationsguiden. Find og åbn filen PBIDesktopSetup.exei mappen Overførsler, og følg derefter vejledningen for at fuldføre installationen.

2. Før du installerer Power BI-skabelonen, skal du have:

  • Et abonnement på enten Project Plan 3 (tidligere kaldet Project Online Professional) eller Project Plan 5 (tidligere kaldet Project Online Premium).
  • Et abonnement på enten Power BI Desktop eller Power BI Pro.

3. Når disse ting er på plads, skal du gå til Project Power BI-skabeloner. Åbn mappen Project til internettet, og vælg derefter Gå til fil

  • For en konsolideret rapport:
    Vælg Konsoliderede rapporter/Microsoft Power BI-skabelon.pbit. Åbn filen fra mappen Overførsler , og følg derefter vejledningen for at fuldføre installationen.
  • For en Project Online-rapport:
    Vælg Project Online/Microsoft Project Online Power BI-indholdspakke.pbit. og derefter vælge Download. Åbn filen fra mappen Overførsler , og følg derefter vejledningen for at fuldføre installationen.
  • For en rapportpakke til Project til internettet:
    Vælg Project til internettet/Microsoft Project til internettet Power BI-skabelon.Pbit, og vælg derefter Download. Åbn filen fra mappen Overførsler , og følg derefter vejledningen for at fuldføre installationen.

2. Start og konfigurer Power BI Desktop-skabelonfilen

  1. Vælg Project Power BI-skabelonfilen for at åbne den i Power BI Desktop.

  2. På skærmen Angiv parametre skal du i feltet Dataverse URL-adresse skrive URL-adressen til din Dynamics 365 Dataverse-forekomst, du bruger til Project til internettet.

  3. I feltet PWA URL skal du skrive URL-adressen til dit Project Online Project Web App-websted, f.eks. https://contoso.sharepoint.com/sites/PWA. Vælg derefter Indlæs.

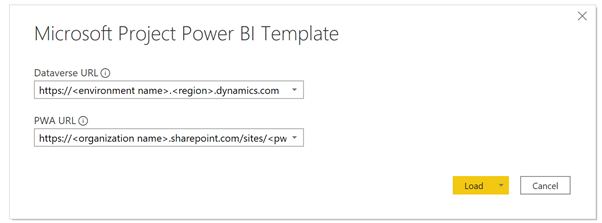

    Microsoft Project Power BI-skabelon

  4. Power BI Desktop beder dig om at godkende med din Microsoft 365 A5-konto. Vælg Organisationskonto, derefter Log På, og skriv dine legitimationsoplysninger.

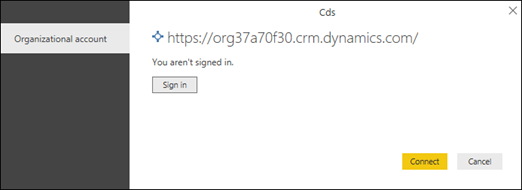

    Organisationskonto

Der vises en meddelelse, der fortæller dig, at dine data indlæses. Afhængigt af antallet af projekter, opgaver og ressourcer i dit system kan det tage noget tid.

Hvis du får en fejl under indlæsningsprocessen, der siger, at adgang til en ressource er forbudt, skal du kontrollere dine datakildes indstillinger for adgangstilladelse ved at følge disse trin:

  1. Vælg Rediger forespørgslerpå båndet, og vælg derefter Indstillinger for datakilde.
  2. Vælg Globale tilladelser, vælg en URL-adresse til datakilden, og vælg derefter Rediger tilladelser nederst på skærmen.
  3. På skærmen Rediger tilladelser skal du kontrollere, at Niveau for beskyttelse af personlige oplysninger er indstillet til Organisatorisk.
  4. Bekræft, at typen for legitimationsoplysninger er angivet til Organisationskonto. Hvis det ikke er, skal du vælge Rediger og derefter vælge Organisationskonto i venstre rude og logge på med dine legitimationsoplysninger. Vælg Gem, og kontroller derefter, at Legitimationsoplysninger er ændret.
  5. Følg trin 1-5 for hver af dine resterende URL-adresser til datakilden. Når du er færdig, skal du vælge Luk.

6. Indlæs dine data.

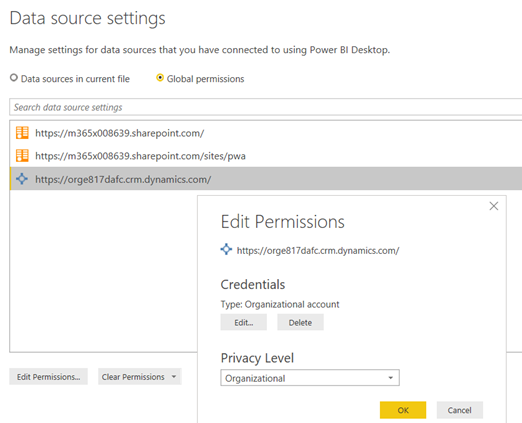

Administrer indstillinger for data ved hjælp af Power BI Desktop.

3. Fastlæg din Dataverse URL-adresse

Project til internettet-data gemmes i Dynamics 365 Dataverse. Følgende trin beskriver, hvordan du finder miljønavnet og områdeværdien for din Dataverse URL-adresse.

Find miljønavnet for din Dataverse URL-adresse

  1. Log på Office.com, og vælg derefter Apps > Alle apps

    Rød pil, der peger på Apps-ikon

  2. Hvis du vil oprette Dataverse-URL-adressen, skal du rulle til Business Apps og vælge den eller bruge søgefunktionen til at finde den. Vælg derefter projektprogrammet for den organisation, du vil oprette dine rapporter om. URL-adressen for Business Apps viser dig miljø- og områdeværdien.

    2938d604-7052-45b7-a155-87282396ad7c

  3. Skriv URL-adressen til din Dataverse-forekomst på denne måde: https:// miljønavn. områdeværdi.dynamics.com. Et eksempel på dette er https://orgde6d15d8.crm.dynamics.com. Kontrollér, at du har den områdeværdi , du har brug for, ved at gennemse listen over områder og deres værdier i afsnittet nedenfor.

Angiv områdeværdien for din Dataverse URL-adresse

Områdeværdien er normalt knyttet til det datacenter, der er geografisk tættest på dig. Hvis du vil ændre områdeværdien fra den, der allerede findes i din Dataverse URL-adresse, skal du se listen nedenfor.

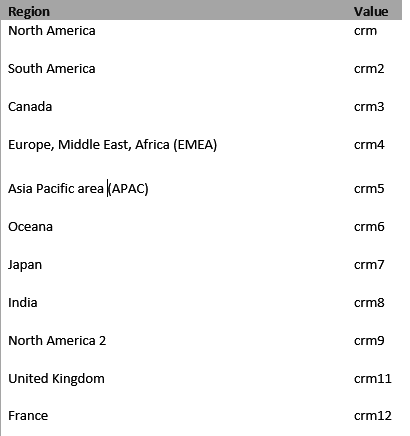

En liste over områdeværdier

Tip

Hvis du ikke er sikker på, hvilket område du skal bruge til din placering, skal du bede administratoren om at kontrollere værdien i Power-platformens administrationscenter.

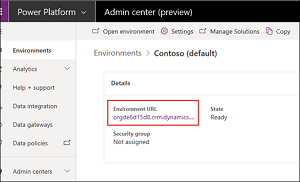

Find miljø-webadresse i Power Platform Administration.

4. Fastlæg URL-adressen til din Project Web App (PWA)

Du kan gå til startsiden for Project Online PWA-webstedet for at finde URL-adressen til PWA-webstedet. Brug disse trin.

1. Log på Office.com, vælg Apps, og vælg derefter Project.

Rød pil, der peger på Apps-ikon

2. På din Project-startside skal du vælge Gå til Project Online. Dette fører dig til din PWA-startside.

3. Kopiér URL-adressen i din browser, og brug denne værdi til feltet PWA URL-adresse i Project-skabelonen.

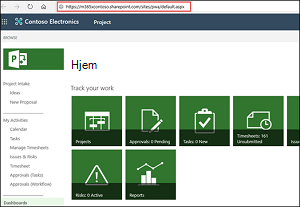

Find PWA-webstedets URL-adresse til startsiden for Dit Project Online PWA-websted.

Tip

Hvis du ikke er sikker, skal du bede din administrator om at kontrollere værdien i Power-platformens administrationscenter.

5. Når du har oprettet forbindelse til dine data

Vigtig

For at få en porteføljevisning af dataene skal du have læsetilladelser på virksomhedsniveau for de Dataverse enheder, der er knyttet til rapporten.

Opsæt deling og en opdateringsplan

Når Power BI Desktop henter dataene, indlæses og vises dataene i visualiseringerne på hver rapportside. Før du får vist dine projektrapporter, er det bedst at udføre disse trin:

  1. Publicer rapporten på et delt arbejdsområde fra Power BI Desktop.
  2. Konfigurer planlagt opdatering af dataene for at holde datasættet opdateret.

Projektrapporter

Når du har fuldført konfigurationstrinnene ovenfor, kan du få vist og analysere dine data ved hjælp af flere forskellige typer rapporter.

Oversigts-dashboard

Denne rapport giver dig en samlet oversigt over alle projekter. Det fortæller dig det samlede antal projekter, fuldførte indsats og resterende indsats. Du kan filtrere dine projektdata efter projektstatus eller efter projektleder.

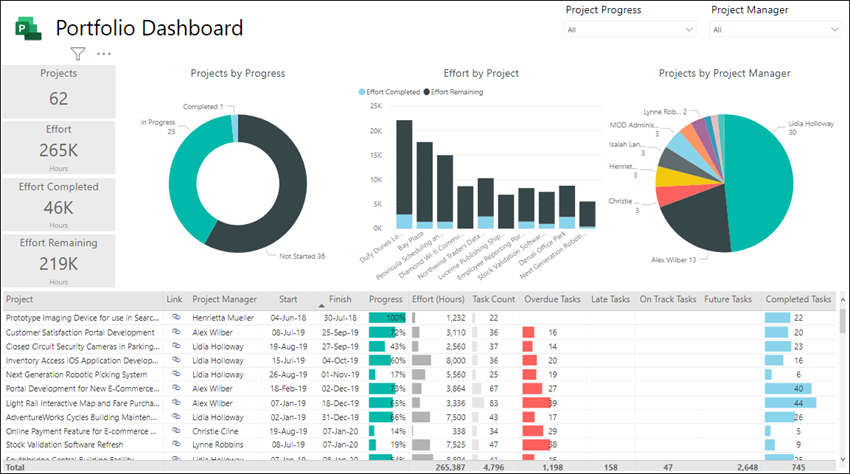

Et eksempel på et portefølje-dashboard.

Oversigts-tidslinje

Dette giver en visuel gengivelse af, hvor alle dine projekter falder på en tidslinje, inklusiv deres varighed og fremskridt til dato.

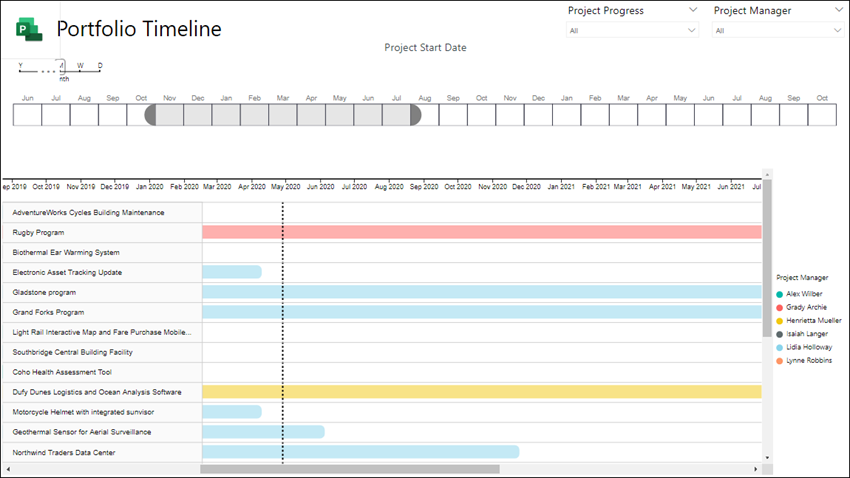

Eksempel på en portefølje-tidslinje.

Portefølje-milepæle

Denne rapport opsummerer alle fuldførte milepæle og dem, der stadig er i gang, i løbet af de seneste 30 dage. Den viser dig også de milepæle, du har planlagt for de næste 30 dage.

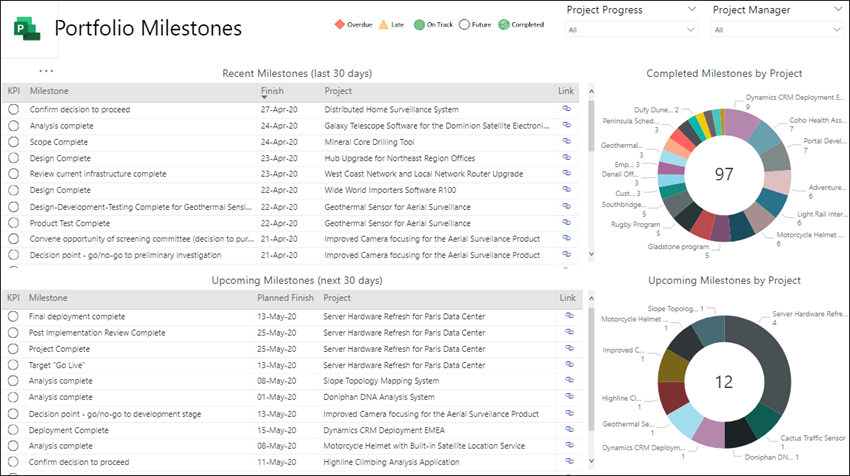

Et eksempel på portefølje-milepæle.

Ressource-dashboard

Dette viser en ressourceleder en oversigt over, hvordan deres ressourcer tildeles til projekter. Den viser oplysninger om den samlede indsats for hver ressource, resterende opgaver og opgavestatus.

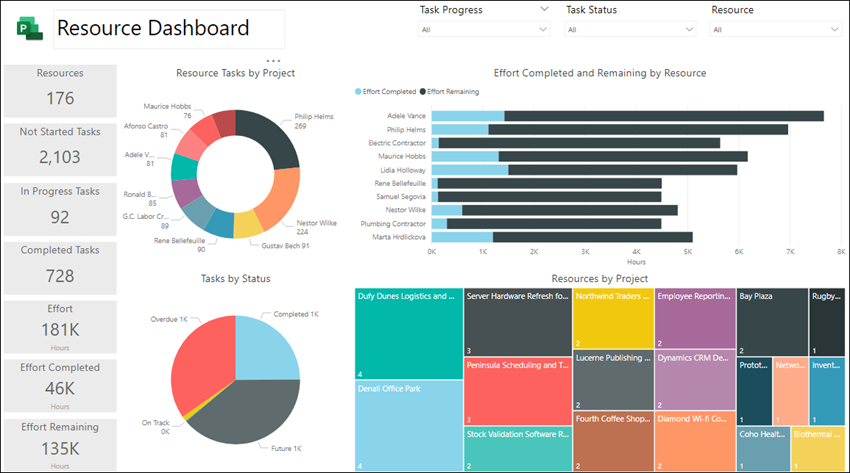

Et eksempel på ressource-dashboard

Ressourcetildelinger

Med denne rapport kan du se opgave- og projektdata for hver af dine projektressourcer, herunder start- og sluttidspunkter, fuldført indsats, resterende indsats og samlede indsatstimer. Du kan også se indsatstimer sorteret efter ressource og projekt og sammenligne den indsats, der er udført, og den resterende indsats for hver projektleder.

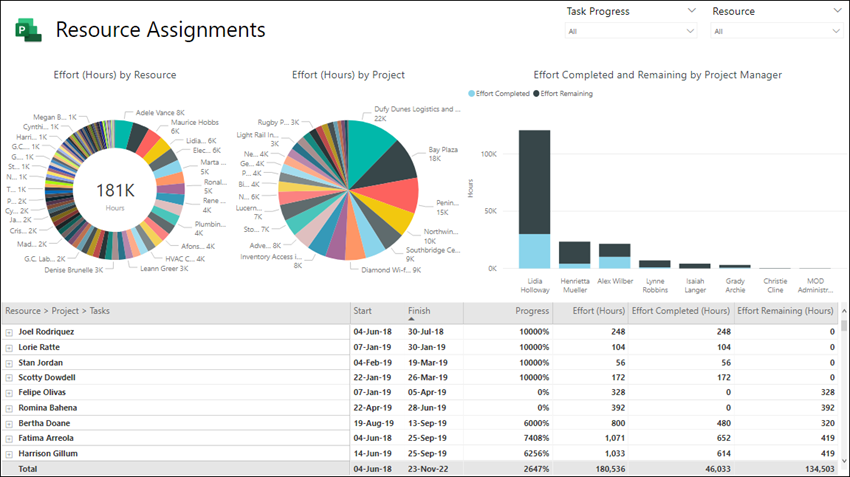

Et eksempel på ressource-opgaver.

Opgaveoversigt

Denne rapport viser opgavedetaljer på tværs af projekter. Du kan anvende filtre til at hente bestemte rapporter for aktuelle, fuldførte og fremtidige projekter. Du kan sammenligne opgave efter status, opgaver efter projekt, resterende indsatstimer for hvert projekt. Se, hvad der er på rette spor, hvad der er forsinket, og hvilke opgaver der er overskredet.

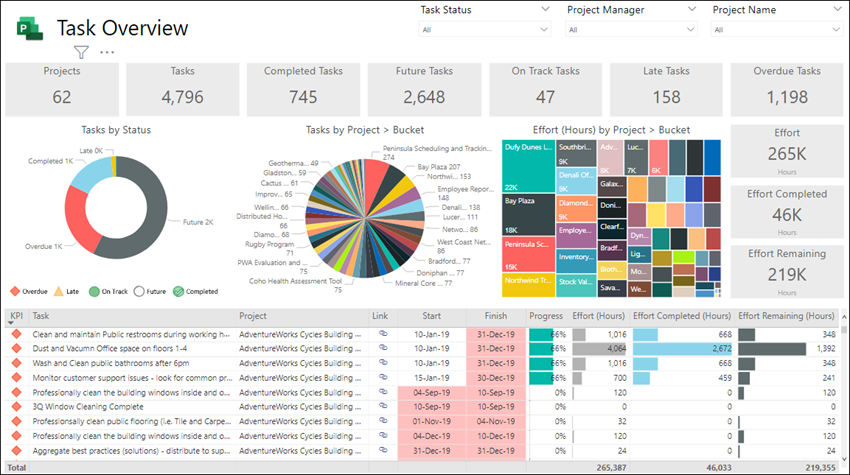

Et eksempel på opgaveoversigt.

Projekttidslinje

Projekttidslinjen viser hvert projekt med oplysninger om dets opgaver. Opret de rapporter, du skal bruge, når du sorterer efter opgavestatus, projektleder og projektnavn.

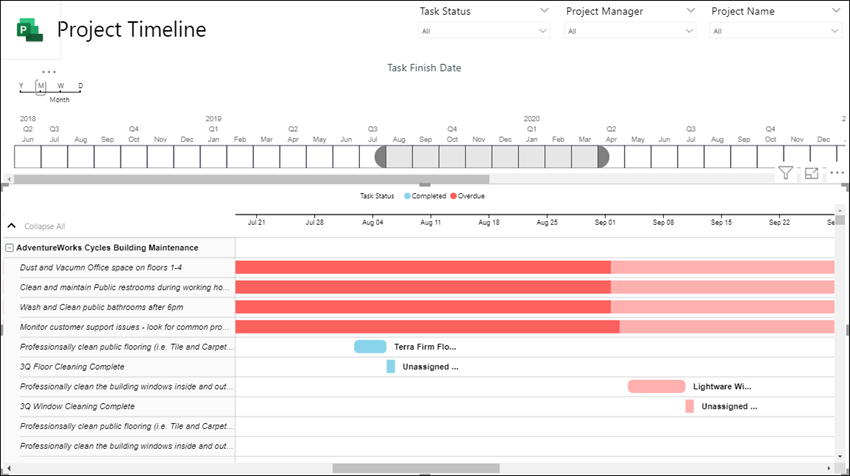

Et eksempel på Project-tidslinje.

Mit Arbejde

Ved hjælp af denne rapport kan individuelle teammedlemmer se en detaljeret opgaveliste over alt deres eget arbejde på tværs af projekter og få indsigt i andre teammedlemmers arbejde.

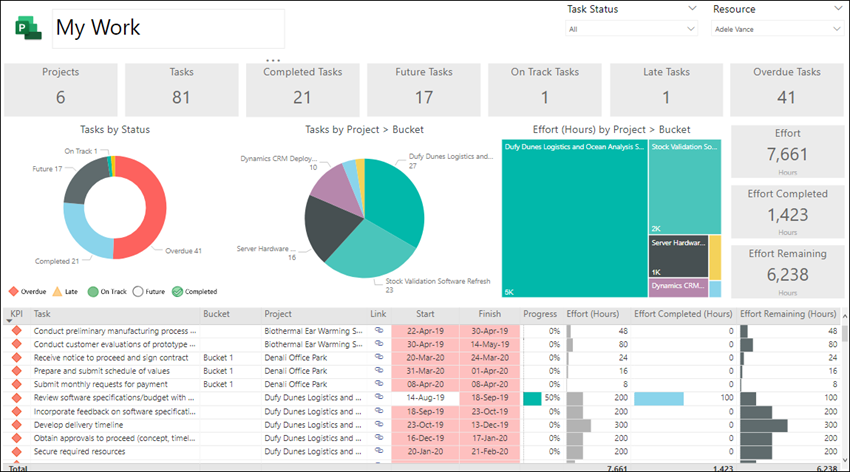

Et eksempel på Mit arbejde.

Min Tidslinje

Dette giver hvert teammedlem mulighed for at se deres personlige tidslinje for arbejde på tværs af alle projekter og i hvert projekt.

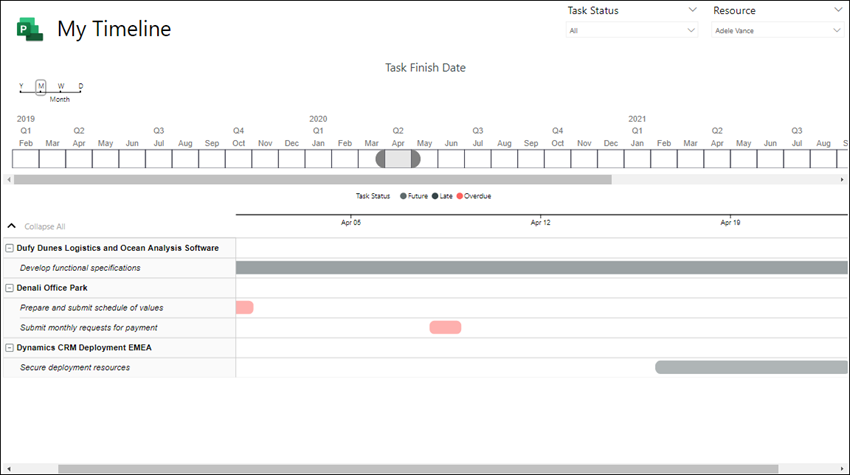

Et eksempel på Min tidslinje.

Se også

Compose HTTP-anmodninger og håndtere fejl

Oprette forbindelse til Project Web App med Power BI

Opret forbindelse til Project Online-data via Power BI Desktop

Hvad du skal gøre, hvis køb af Power BI Pro er deaktiveret

Tilføj Power BI-appen til Microsoft Teams
