待執行工作報表可以比較圖表中計劃、完成和剩餘的工時,並在您變更專案資料時自動更新圖表。 透過幾個步驟就可以建立讓您與專案關係人一目了然的專案狀態。
專案管理小技巧 燒毀報告是敏捷專案管理的關鍵部分,尤其是 Scrum。 但它們對任何專案管理風格來說都是很有用的工具。
要建立燒毀報告,請點擊 「報表>儀表板燒>毀」。
你可能需要在專案中新增欄位,才能將你想要的資訊放入燒毀報告。 請參閱下文,取得有關設定專案以充分善用待執行工作報表的提示。
設定待執行工作報表
待執行工作 - 工時與 待執行工作 - 任務圖表
預設的待執行工作報表包含兩張圖表:待執行工作 - 工時與待執行工作 - 任務。
工作燒盡表顯示了人們已完成多少工作、預計在專案結束日前完成的工作量,以及目前專案階段可完成的工作基線預估。
任務燒毀圖表顯示已完成的任務數量、剩餘任務數量,以及目前專案階段可完成的基線估計。
設定待執行工作 - 工時圖表

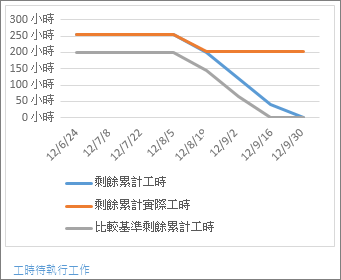

待執行工作 - 工時圖表顯示您已完成以及剩下的工時量。 如果剩餘累計工時線段是圖表上最陡的部分,則專案的進度可能落後。
「工時」是完成某任務預定花費的時間,「實際工時」是某任務已完成的工時量,而「剩餘工時」則是這兩者的差。 您可用人員小時數或天數來追蹤工時。
擷取工時資訊
由於待執行工作 - 工時圖表會比較計劃、完成和剩餘工時,因此在建立報表之前,請先確定在專案中有擷取那些資訊。
新增要追蹤的工時欄位
- 點擊「檢視>資源使用」。
- 點擊 資源使用工具 格式>新增細節。

- 從 [可用欄位] 區域選擇一個欄位,然後按一下 [顯示]。
- 當您選完所需的所有欄位時,請按一下 [確定]。
待執行工作 - 工時欄位
工時
| 欄位 | 描述 |
|---|---|
| 工時欄位 | 下列各項總時間:
|
| 剩餘工時欄位 | 完成任務還需要的時間量。 |
| 比較基準工時欄位 | 在一段時間內為任務、資源或工作分派排定的總計劃工時。 |
實際工時
| 欄位 | 描述 |
|---|---|
| 實際工時欄位 | 分派給任務的單一資源在一段時間內已完成的工時。 |
| 累計實際工時 | 分派給任務的所有資源在一段時間內所完成的實際工時。 |
| 剩餘累計實際工時 | 在扣除一段時間內累計的實際工時之後,完成專案任務仍需的工時。 |
累計工時
| 欄位 | 描述 |
|---|---|
| 累計工時欄位 | 分派給任務的所有資源在一段時間內累計的排定時間。 |
| 比較基準 0-10 累計工時 | 設定比較基準後,分派給任務的所有資源在一段時間內累計的排定比較基準工時。 |
| 剩餘累計工時 | 在扣除一段時間內累計的排定工時之後,完成專案任務仍需的工時。 |
| 比較基準 0-10 剩餘累計工時 | 在扣除一段時間內累計的排定比較基準工時之後,完成專案任務仍需的比較基準工時。 |
設定待執行工作 - 任務圖表

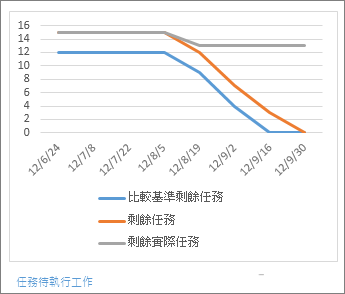

待執行工作 - 任務圖表顯示已完成以及剩下的任務量。如果剩餘任務線段是圖表上最陡的部分,則專案的進度可能落後。
擷取任務資訊
由於待執行工作 - 任務圖表會比較計劃、完成和剩餘任務,因此在建立報表之前,請先確定在專案中有擷取那些資訊。
- 設定比較基準以概略瞭解專案狀況。 在待執行工作報表上,比較基準會顯示預計完成任務和工時的時間。
- 將任務標示為完成。 按一下該任務,然後在功能區按一下 [任務]。 選擇一個完成百分比值,但請記住,在待執行工作 - 任務圖表中,Project 只會將 100% 完成的任務視為「完成」。
新增要追蹤的任務欄位
- 點擊 檢視>任務使用情況。
- 點擊 任務使用工具 格式>新增細節。
- 從 [可用欄位] 區域選擇一個欄位,然後按一下 [顯示]。
- 當您選完所需的所有欄位時,請按一下 [確定]。
待執行工作 - 任務欄位
| 欄位 | 描述 |
|---|---|
| 完成百分比欄位 | 任務的目前狀態以工期的百分比表示。 |
| 累計完成百分比 (任務時段欄位) | 分佈於一段時間內的任務累計完成百分比。 |
| 比較基準 0-10 剩餘任務。 | 設定比較基準之後,要在指定日期完成的剩餘排程任務數量。 |
| 剩餘實際任務 | 要在指定日期完成的剩餘實際任務總數。 |
| 剩餘任務 | 要在指定日期完成的剩餘排程任務總數。 |
格式化待執行工作報表
就像其他專案報表一樣,您可以變更待執行工作報表中顯示的資料、色彩和圖形。 您也可以為其新增圖表、表格或圖片。
若要瞭解作法,請參閱建立專案報表。
