建立 Project 電腦版中的 WBS 碼

Applies To
Project Online Desktop Client Project Professional 2024 Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

WBS) 代碼 (工作分解結構是大綱編號,您可以將其套用至工作並進行編輯,以符合您企業的特定需求。 Project 會自動為每個任務提供基本的大綱編號,但您可以隨時將自訂的大綱配置套用至專案。

您想要做什麼?

建立自訂 WBS 碼

  1. 選取 [檢視],然後挑選工作表檢視,例如 [工作表] 或 [資源工作表]。

  2. 選取 [專案]。 在 [屬性 ] 群組中,選取 [WBS ],然後選取 [ 定義程式碼]。

    螢幕擷取畫面,顯示 WBS 按鈕的定義程式碼選項。

    您可以在 [專案代碼首碼 ] 方塊中建立專案特定的程式碼。 您可以使用數字、大小寫字母及符號。

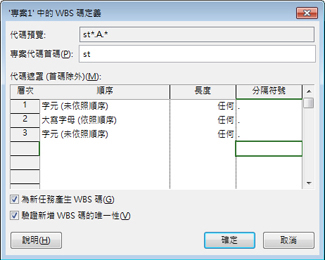

    WBS 碼定義的對話方塊圖像

  1. 若要設定第一層工作的程式碼,請在 [順序 ] 欄的第一列中,從下拉式清單中選擇字元類型。 您可以從數字中選擇;大寫或小寫字母;或數字、字母和其他符號的混合使用。

  2. 在 [長度 ] 欄中,設定代碼字串每一層的字元數。 選取 [任何] 以允許該層級的任何數目的字元。

  3. 在 [分隔符號 ] 欄中挑選一個字元,以將一個層級的代碼與下一個層級的程式碼分隔。
    預設分隔符號是句點。 您可以選擇其他項目,或選擇完全不使用分隔符號字元。

    注意

    分隔字元也不能用作代碼的一部分。

  4. 為大綱中每個縮排任務層級設定程式碼字串。
    若要為每個層級指定個別代碼,請選取下一列,然後完成 [順序]、[ 長度] 和 [分隔符號 ] 欄。

  5. 如果您不希望 Project 在每次您輸入新任務時自動指派 WBS 代碼,請取消勾選 [ 為新任務產生 WBS 代碼 ] 核取方塊。

  6. 若要允許針對多項工作使用相同的 WBS 碼,請取消勾選 [ 驗證新 WBS 碼的唯一性] 核取方塊。

重新編號 WBS 碼

當您移動或刪除任務時,若您在文件或其他未連結到 Project 檔案的系統中使用 WBS 代碼,Project 不會自動重新編號 WBS 代碼。 這表示其餘工作的代碼可能不正確。 以下是如何重新編號所有工作或所選任務的 WBS 代碼:

  1. 選取 [檢視],然後挑選包含您要重新編號的工作的工作表檢視 (,例如 [工作表]) 。

  2. 挑選您想要重新編號的工作。 您挑選的第一個工作不會重新編號。
    若要重新編號所有任務的 WBS 代碼,請勿選取任何任務。

  3. 選取 [專案]。 在 [ 屬性 ] 群組中,選取 [WBS ],然後選取 [重新編號]。

    螢幕擷取畫面,顯示下拉式功能表中的 [專案] 索引標籤、[WBS 按鈕] 和 [重新編號] 命令。

  4. 選取 [選取的工作] 以重新編號您所選工作的代碼。
    選取 [整個專案] 以重新編號專案中所有任務的代碼。

    螢幕擷取畫面,顯示 [WBS 重新編號] 對話方塊。

使用基本的大綱編號

如果您不需要 WBS 代碼提供的詳細結構,您可以使用基本大綱。

Project 會根據任務顯示在工作清單結構中的位置,自動為每個任務建立大綱編號。 例如,工作清單中的第一個工作編號為 1。 如果該工作有三個子任務,則子任務會編號為 1.1、1.2 和 1.3。

大綱編號只包含數字,您無法加以編輯。 當您在工作清單中向上或向下移動任務時,以及縮排或凸排任務時,它們會自動變更。

若要顯示大綱編號,請將 [ 大綱編號 ] 欄位新增至資料表或工作表檢視。 您也可以直接將大綱編號新增至任務名稱:

  1. 移至甘特圖或工作表。
  2. 在 [顯示/隱藏 ] 群組中,勾選 [大綱編號]。

頁面頂端
