Vyhodnocení kapacity zdroje v Projectu Online

Platí pro
Project Server 2016 Project Online

Když potřebujete zjistit, jestli jsou zdroje přetížené, můžete použít zobrazení Plánování kapacity v Centru zdrojů a porovnat počet hodin, kdy je možné zdroj poskytnout, a počet hodin, kdy bude zdroj na projektu potřeba.

V Centru zdrojů zaškrtněte políčko u každého zdroje, který chcete zkontrolovat, a potom klikněte na Plánováníkapacityzdrojů>.

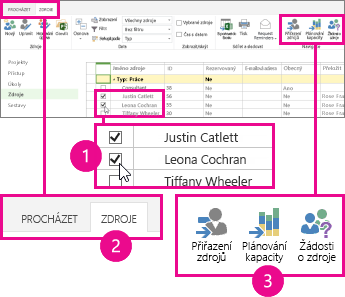

Na kartě Zdroje zvolte Plánování kapacity

Zvolte Zobrazení dostupnosti>>Kapacita a Heatmapa rezervací.

V seznamu Zobrazení zvolte heat mapu Kapacita a rezervování zdrojů

V tomto zobrazení:

  • Zelená znamená, že všechno jde dobře. Čas využití zdroje je zhruba stejný jako celková kapacita zdroje.
  • Modrá ukazuje, kde je zdroj nedostatečně využitý. Doba využití zdroje je mnohem kratší než celková kapacita zdroje a zdroj by měl dostat víc práce.
  • Červená ukazuje, kde je zdroj přetížený. Doba využití zdroje je mnohem delší než jeho celková kapacita a část práce by měla být přidělená někam jinam nebo přesunutá na období, kdy zdroj není tak zaneprázdněný.

V následujícím příkladu vidíme dva prostředky: Justin a Leona. Justin je v týdnu od 11.2. nedostatečně nasazený, protože má zasnoubenou jenom 8 hodin práce, a Leona je v týdnu od 9. 11. přetížená, protože má celkem 80 hodin práce ve dvou projektech.

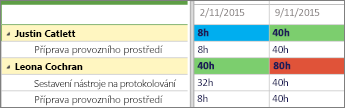

Dva řádky zdrojů s barvami heat mapy

Janovi by se měla přidat další práce, aby se přiblížil své 40hodinové kapacitě, a Leoně by se měla nějaká práce přerozdělit nebo ubrat, aby měla přiměřené pracovní vytížení na svou 40hodinovou kapacitu.

Další podrobnosti o tom, jakou práci jednotlivé zdroje dělají, potřebujete kliknutím na Přiřazenízdrojůdostupnosti>.

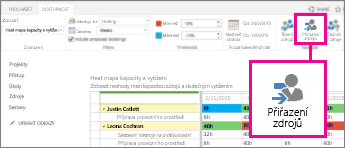

Zvolit přiřazení zdrojů na kartě Dostupnost

V zobrazení Přiřazení zdrojů najdete přiřazení úkolů, data, skutečnou práci a zbývající práci. S touto úrovní podrobností máte ty správné informace, abyste mohli navrhnout způsob efektivnějšího využití zdrojů.

Chcete zobrazení změnit?

V tomto zobrazení můžete změnit několik věcí.

Změňte toto... Takto...
Pole, která jsou zvýrazněná červeně nebo modře Upravte procenta vprahových hodnotáchdostupnosti>.
Jak se budou sloupce zobrazovat v mřížce Upravte časová osa vefiltrechdostupnosti>.
Jakým způsobem se v mřížce zobrazuje práce Upravte pracovní jednotky vefiltrechdostupnosti>.
Jaká data se zobrazují v mřížce Klikněte na Nastavit rozsah dat v rozsahu dat dostupnosti>.
Jestli se mají zobrazovat závazky, které ještě nejsou přijaté Zaškrtněte políčko Zahrnout navrhované rezervace veFiltrechdostupnosti>.
