Project Online: Ajánlott eljárások a kockázatok kezeléséhez

Hatókör
Project Online

Minden projekt természeti tájképének része a kockázat – egy bizonyos szintű bizonytalanság, amely abból fakad, hogy nem tudják, milyen jövőbeli események alakulnak a projekt megvalósítása során. Ha el szeretné kerülni, hogy a projekt késleltetésbe essen egy szerencsétlen esemény vagy akár váratlan lehetőség miatt, dolgozzon ki egy kockázatkezelési tervet a projekthez, és kövesse nyomon a projektet a Project Web Appban a Project Online-előfizetésén keresztül.

Tartalom

Mi a kockázatkezelés, és hogyan kapcsolódik a projektmenedzsmenthez?

A kockázat bármilyen szintű bizonytalanság, amely negatív hatással lehet a projektre. A kockázatokra általában rossz dolgok szempontjából gondolunk, például egy hurrikán, amely késlelteti az építési projektet. A kockázatok azonban pozitívak is lehetnek, és nagyobb lehetőségekhez vezethetnek, például egy olyan sikeres marketingkampány, hogy az ügyfelek válasza túlterheli a vállalat weboldalát.

A kockázatkezelés tehát az a folyamat, amelynek során azonosítjuk és megtervezzük azokat a kockázatokat, amelyek hatással lehetnek a projektre a hatókör, a tevékenységek, az ütemterv, a költségek, az erőforrások, a minőség stb. tekintetében. Néhány példa:

  • A fejlesztés alatt álló termék vagy szolgáltatás alapjául szolgáló új technológia szükséges, amelyet nem teszteltek teljes mértékben.
  • Előfordulhat, hogy alvállalkozók és más erőforrások nem állnak rendelkezésre, amikor szüksége van rájuk.
  • A szállítóktól származó szállítások késhetnek.
  • Egy ismeretlen versenytárs hozhatja piacra először a termék vagy szolgáltatás verzióját.
  • Az építkezést télen tervezik, amikor a havas időjárás késéseket okozhat.
  • A homályos projektkövetelmények a hatókör bővülését okozhatják.
  • A projektben használt szoftvereszközökön meredek a tanulási görbe.

Vissza a lap tetejére

Ajánlott eljárások a projektek kockázatkezeléséhez

Ez a szakasz ismerteti azokat a technikákat, amelyek segítenek a projekt kockázatkezelési tervének meghatározásában.

A kockázatok azonosítása

Az alábbiakban bemutatjuk, hogyan azonosíthatja a projekt kockázatait Ön és csapata. Ne felejtse el figyelembe venni az esetlegesen felmerülő pozitív kockázatokat vagy lehetőségeket.

  • A kockázatok azonosítása céljából hívja össze a projektcsapatot. Használjon facilitátort és rögzítőt, hogy mindenki hallassa a hangját, és minden kockázatot rögzítsen.
  • Tekintse át a projektterv főbb fázisait, figyelembe véve a kockázatokat.
  • Tekintse át a korábbi hasonló projektekből tanulságokat, vizsgálja meg, hogy mi romlott el ezekben a projektekben, és döntse el, hogy ez megtörténhet-e az aktuális projektben is. Nézze meg azt is, hogy mi ment különösen jól, és nézze meg, hogy nem okozott-e olyan meglepetést, amely pozitív kockázatot jelenthet a projektre nézve.
  • SWOT-elemzéssel megvizsgálhatja a projekt erősségeit, gyengeségeit, lehetőségeit és veszélyeit. Ez egy másik jó módja annak, hogy a pozitív és a negatív kockázatokat is figyelembe vegyük.
  • Vegye figyelembe a kockázati kategóriákat, például a műszaki, külső, szervezeti és projektirányítási tényezőket. Technikai szempontok lehetnek például a projektkövetelmények, valamint a projektben alkalmazott technológia összetettsége és megbízhatósága. A külső tényezők közé tartozhatnak az alvállalkozók és a beszállítók, az időjárás, az ügyfelek igényei, a piac és a jogszabályi változások. A szervezeti kockázatok közé tartozhat a más projektektől való függés, a különböző projektek ugyanazon erőforrások iránti többszörös igénye, a finanszírozási verseny vagy a változó stratégiai prioritások. A projektmenedzsment kockázatai lehetnek például a munka pontossága és a becsült költségek, illetve az állapot összegyűjtésére és a költségek nyomon követésére szolgáló módszerek.
  • Vegye figyelembe a projektháromszöget (hatókör, idő és pénz) a kockázatok szempontjából a projekt egyéb mozgatórugóival együtt. Mi befolyásolhatja a hatókört és a tevékenységeket? Mi történhet a fontos mérföldkövekkel és a projekt befejezési dátumával? A projekt költségvetése és kiadásai? Az erőforrások rendelkezésre állása és teljesítménye? Minőség?

Mérje fel a kockázatokat

Miután rögzítette a kockázatokat, itt az ideje, hogy pontozza őket a valószínűség és a hatás szempontjából. Minden kockázatnál adjon meg számot vagy százalékot, amely a kockázat bekövetkezésének valószínűségét jelenti.

Ezenkívül minden kockázathoz adjon meg egy számot, amely a kockázat bekövetkezésének súlyosságát vagy hatását fejezi ki. A skálát beállíthatja arra, ami a leghasznosabbnak tűnik az Ön számára, amennyiben következetesen alkalmazza azt az összes kockázatra.

Ha összeszorozza a két számot, megkapja a kockázati pontszámot.

A kockázatok rangsorolása

Rendezze a kockázatokat a legmagasabbtól a legalacsonyabb kockázati pontszámig annak érdekében, hogy lássa, mire kell a leginkább összpontosítania a kockázatkezelési tervben. Az alábbi példa bemutatja a Project Web App használatával létrehozható kockázatokat. Figyelje meg, hogy ezek a legmagasabb és a legalacsonyabb kockázati pontszámok sorrendben szerepelnek. További információt a jelen témakör későbbi, Kockázatok rögzítése és nyomon követése a Project Online-ban című részében talál.

Rendezze a kockázatokat a legmagasabb kockázati pontszámtól a legalacsonyabb kockázati pontszámig.

A priorizált kockázatok listájának áttekintése során valószínűleg természetes csoportosításokat láthat:

  • A magasabb pontszámot elérő kockázatok előre tervezett választ igényelnek.
  • A mérsékelt pontszámok kockázatai eseti döntést igényelnek arról, hogy indokolnak-e tervezett választ.
  • Az alacsony pontszámot adó kockázatok valószínűleg nem igényelnek tervezett választ, de érdemes a projekt során néha újra megvizsgálni őket, hogy lássa, megváltoztak-e a körülmények, és így magasabb prioritást kaphatnak.

A kockázatkezelési terv kidolgozása

A pontozott és priorizált kockázatok után megvan a projekt kockázatkezelési tervének alapja. Minden olyan kockázat esetén, amelyet úgy döntött, hogy a csapatának kezelnie kell, határozza meg az alábbi lehetséges válaszokat:

  • Kerülje el a kockázatot. Ha a vállalt kockázat nem éri meg, hogy a projektben részt vegyen, akkor szüntesse meg. Bölcsebb lehet például egy elfogadhatatlanul magas kockázatot jelentő tevékenységet vagy erőforrást megfelelő alternatívára cserélni.
  • A kockázatot átháríthatja egy másik részleg vagy szállító felelősségére. További példák közé tartozik a biztosítás vagy a jótállás. A kockázatátadás költsége csak akkor csökken, mint amennyivel akkor érne el, ha továbbra is felelősség lenne a kockázatért.
  • Válságterv létrehozásával megelőzheti a kockázat bekövetkezését, illetve mérsékelheti vagy minimalizálhatja a kockázat hatását. Ez a kockázatkezelési terv valószínűleg az a része, amely valószínűleg a legtöbb erőfeszítést igényli, mivel Ön alternatív tervet hoz létre a készenléti terv aktiválását meghatározó aktiváló pontokkal együtt.
  • Vállalja a kockázatot. Egyes magas prioritású kockázatok esetében költséghatékonyabb "vállalni a kockázatot", mint elkerülni, átadni vagy mérsékelni azt.

Vegye figyelembe, hogy az egyetlen kockázatra vonatkozó terv tartalmazhat egy vagy több ilyen reakciót. Megteheti például a kockázat megelőzését, de azt is megtervezheti, hogy mit fog tenni erre az esetre.

Amikor eldönti, hogy melyik megközelítést használja, vegye figyelembe a költségeket pénz, idő és erőfeszítés szempontjából. Egészséges egyensúlyt szeretne teremteni a projekt előrehaladása és a fontos kockázatok elkerülése, megelőzése vagy az azokra való felkészülés között.

Kockázatkezelő hozzárendelése

A projektmenedzsertől eltérő személyt válasszon kockázatkezelőnek, aki a projekt teljes időtartama alatt előre jelezi a kockázatokat. Ennek a személynek olyan személynek kell lennie, aki egészséges szkepticizmussal tud tekinteni a projektre a bizonytalanságokkal szemben.

A kockázatkezelő az, aki figyelemmel kíséri a készenléti tervek kiváltó pontjait, figyelemmel kíséri az alacsonyabb prioritású kockázatokat, és biztosítja a kockázatkezelési terv végrehajtását.

A csapattagok ösztönzése kockázatjelentésre

Minden csapattagnak lehetőséget kell biztosítani arra, hogy jelentse a projekt során előre jelzett kockázatokat. A Project Web App alkalmazásban a csapattagok megadhatják a hozzájuk rendelt tevékenységekre és projektekre vonatkozó kockázatokat. Ez akár egy névtelen kockázatjelentő csatorna is lehet, ha úgy gondolja, hogy jobb eredményeket hozhat.

Vissza a lap tetejére

Kockázatok rögzítése és nyomon követése a Project Online-ban

A Project Web Appban, amelyet Project Online-előfizetése keretében kapott, létrehozhatja a projekt kockázati adatbázisát, és folyamatosan figyelemmel kísérheti és frissítheti kockázatkezelési tervét. Ebben a kockázatkövetési rendszerben beállíthatja a valószínűséget és a fontosságot, hozzárendelheti egy csapattaghoz, és megadhat egy határidőt. A csapattagok a Project Web App alkalmazásban is megtekinthetik és szerkeszthetik a kockázatokat.

Kockázat rögzítése

  1. A Project Online kezdőlapján a Munka nyomon követése csoportban válassza a Projektek lehetőséget.
  2. A Projektközpont lapon a Projekt neve oszlopban jelölje ki annak a projektnek a nevét, amelyhez kockázatot kíván hozzáadni vagy módosítani.
  3. A bal oldali ablaktáblában kattintson a Kockázatok elemre.
  4. A Kockázatok lapon kattintson az új elemre.
  5. Töltse ki a megjelenő űrlapot. A szükséges mezők a következők: Cím, Valószínűség és Hatás. A további mezők közé tartozik a Tulajdonos, a Felelős mező, a Költség,a Leírás, a Kockázatcsökkentési terv, a Válságterv és a Kiváltó ok. Töltse ki a többi mezőt, amelyről rendelkezik információval. Később bármikor hozzáadhat további információkat.

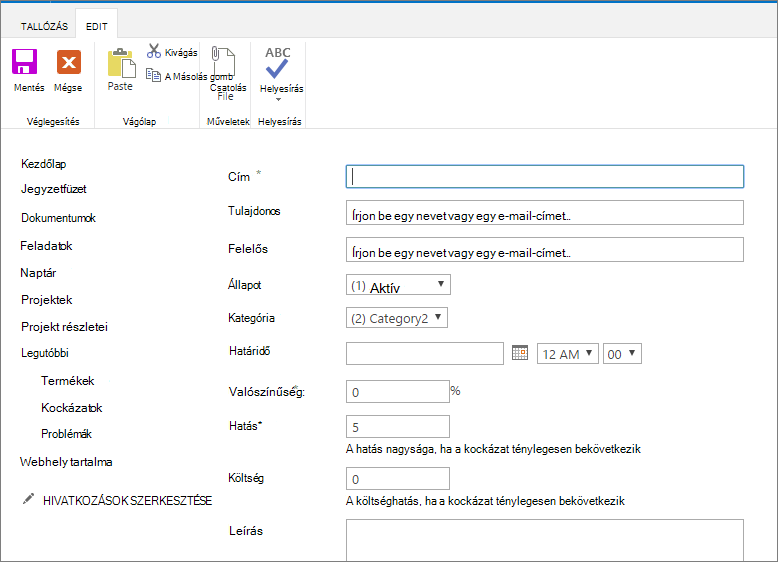

    Töltse ki a megjelenő űrlapot.
  6. Válassza a lap alján a Mentés gombot.

Kockázati adatok módosítása

  1. A Project Online kezdőlapján a Munka nyomon követése csoportban válassza a Projektek lehetőséget.
  2. A Projektközpont lapon a Projekt neve oszlopban jelölje ki annak a projektnek a nevét, amelyhez kockázatot kíván hozzáadni vagy módosítani.
  3. A bal oldali ablaktáblában kattintson a Kockázatok elemre.
  4. A Kockázatok lapon jelölje ki a módosítani kívánt kockázat nevét.
  5. A megjelenő űrlap felett válassza az Elem szerkesztése lehetőséget.
  6. Módosítsa vagy töltse ki bármelyik mezőt.
  7. Ha fájlt szeretne csatolni a kockázati rekordhoz, a Szerkesztés lap Műveletek csoportjában válassza a Fájl csatolása lehetőséget. Válassza a Fájl kiválasztása lehetőséget, navigáljon a fájlhoz, jelölje ki, majd kattintson a Megnyitás gombra. Kattintson az OK gombra.
  8. Válassza a lap alján a Mentés gombot.

Projekt kockázatlistájának megtekintése

  1. A Project Online kezdőlapján a Munka nyomon követése csoportban válassza a Projektek lehetőséget.
  2. A Projektközpont lapon a Projekt neve oszlopban jelölje ki annak a projektnek a nevét, amelyhez kockázatot kíván hozzáadni vagy módosítani.
  3. A bal oldali ablaktáblában kattintson a Kockázatok elemre.
  4. A Kockázatok lapon tekintse át az aktuális projekthez megadott kockázatokat.
  5. Ha egy mező, például a Felelős mező, az Állapot mező vagy a kitettség (a valószínűség eredményének impakt tényezők alapján szorzata) szerint növekvő sorrendbe szeretne rendezni, kattintson az oszlopfejlécre. Csökkenő rendezéshez kattintson még egyszer az oszlop fejlécére.

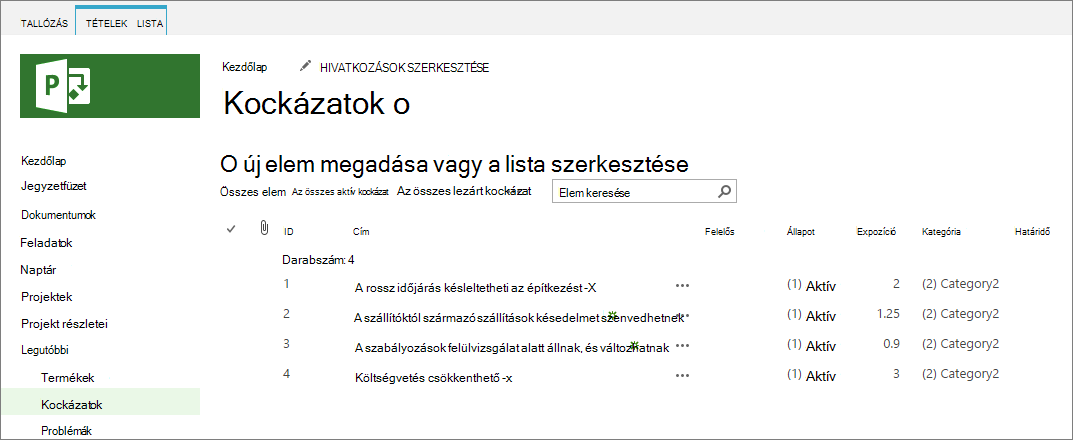

    Mező szerint növekvő vagy csökkenő sorrendbe rendezéshez.

Vissza a lap tetejére
