A projekt teljes költségének megtekintése

Hatókör
Project Online asztali kliens Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

Miután megadta a különféle díjalapú erőforrásköltségek, költségerőforrások és fix költségek bármelyikét, készen áll annak ellenőrzésére, hogy a projekt teljes költsége a költségvetésen belül van-e, de nem teljesen világos, hogy hol keresse ezt a teljes költséget, vagy esetleg túlóraköltségeket kell kiszámítania.

Ennek az az oka, hogy a projekt, a tevékenységek, az erőforrások és a hozzárendelések teljes költsége különböző nézetekben érhető el, egyes teljes költségek esetében pedig a Költség táblázat megnyitásával tekinthetők meg.

Kezdjük a teljes projekt teljes költségének megjelenítésével:

  1. Válassza a Projekt>adatai lehetőséget.

    A Projekt adatai gomb a Projekt lapon

  2. A Projekt adatai párbeszédpanelen válassza a Statisztika elemet.

  3. A Projektstatisztika párbeszédpanelen tekintse meg a projekt teljes költségét a Költség oszlopban.

Tipp:

A teljes költséget a Gantt-diagram nézetben a projekt-összefoglaló tevékenységben is megtekintheti. Ha nem, jelölje be a Projekt összefoglaló tevékenysége mezőt a Formátum lapon.

A Projekt összefoglaló tevékenysége jelölőnégyzet a Formátum lapon

Tevékenységek teljes költségének megtekintése

  1. A Nézet lapon válassza a Gantt-diagram nyilát, majd a További nézetek lehetőséget.

    A Gantt-diagram menü

  2. A Nézetek listában válassza a Tevékenység lap lehetőséget, majd az Alkalmaz gombot.

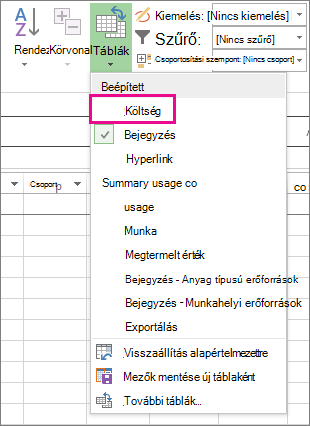

  3. Válassza aView Tables, Cost (Költség) lehetőséget > a Cost (Költség) táblázat alkalmazásához.

    A Költség táblázat a Táblázatok menüben

  4. A Teljes költség mezőben tekintse át a tevékenységek teljes költségét.
    Ha nem látja, lépjen erre a mezőre a Tab billentyűvel.

Megjegyzés

Ha úgy tűnik, hogy a tevékenységek teljes költsége helytelen, tekintse meg az alábbi hibaelhárítási lépéseket .

Erőforrások teljes költségének megtekintése

  1. Válassza azErőforrás lapmegtekintése> lehetőséget.

    Az Erőforrás lap gomb a Nézet lapon

  2. Válassza aView Tables, Cost (Költség) lehetőséget > a Cost (Költség) táblázat alkalmazásához.

    A Költség táblázat a Táblázatok menüben

  3. Tekintse át a költségoszlopokat.

Feladatok teljes költségének megtekintése

  1. Válassza aTevékenység kihasználtságánakmegtekintése> lehetőséget.

    A Tevékenység kihasználtsága gomb a Nézet lapon

    Ebben a nézetben a tevékenységek a hozzájuk rendelt erőforrásokkal együtt láthatók.

  2. Válassza aView Tables, Cost (Költség) lehetőséget > a Cost (Költség) táblázat alkalmazásához.

    A Költség táblázat a Táblázatok menüben

  3. Tekintse át a költségoszlopokat.
    Az egyes tevékenységek költsége a hozzájuk rendelt erőforrásokat tükrözi.

Ha a tevékenység teljes költsége helytelennek tűnik

A tevékenység teljes költségének várt összege eltérhet a díjalapú költségek, a használati költségek és a fix költségek kiszámított összegétől. Az összes költség a díjalapú költségek, a használati költségek és a fix költségek összege. Tartsa szem előtt, hogy a költségeket csak azután számítja ki a program, hogy erőforrásokat rendelt a tevékenységekhez. Az eltérések feloldásához próbálkozzon a következőkkel:

  • Ellenőrizze a hozzárendelés teljes költségét és a tevékenység teljes költségét a Tevékenység kihasználtsága nézetben, az alkalmazott Költség táblázat mellett. Figyeljen az esetlegesen figyelmen kívül hagyott használati költségekre vagy fix költségekre.
  • Ellenőrizze az összes költséget a tevékenységek szintjén. A fix költségek nem kerülnek összesítés a Fix költség mezőbe az összefoglaló tevékenység szintjén.
  • Győződjön meg arról, hogy minden, költségadatot tartalmazó erőforrás hozzá van-e rendelve egy tevékenységhez.
  • Ellenőrizze, hogy a megfelelő díjtáblát alkalmazta-e az erőforrás-hozzárendelésre.

Túlóraköltség kiszámítása

A Project alapértelmezés szerint az egyes hozzárendelt erőforrások alapdíja alapján számítja ki a tevékenység elvégzéséhez szükséges munkát. A Project mindaddig nem számítja ki a további munkaórák költségét a megadott túlóradíjak alapján, amíg azokat túlóraként nem állítja be. Ha például egy erőforrás napi nyolc órányi munkára van ütemezve, és tíz órányi tényleges munkát ad meg, az a két óra többletidő nem számít automatikusan túlórának.

  1. Válassza aTevékenység kihasználtságánakmegtekintése> lehetőséget.

  2. Válassza aTáblázatok>működése megtekintése> lehetőséget.

  3. Kattintson a jobb gombbal a Munka mezőre, és válassza az Oszlop beszúrása parancsot.

  4. A Mezőnév listában válassza a Túlóra lehetőséget.

  5. A Túlóra mezőben válassza ki azt az erőforrás-hozzárendelést, amelyhez túlórát szeretne adni.
    Ha a mező nem látható, lépjen a TAB billentyűvel
    Ha az erőforrás-hozzárendelések el vannak rejtve, kattintson a tevékenység szerkezeti szimbólumára a megjelenítésükhöz.

  6. A Túlóra mezőben adja meg az erőforrás-hozzárendeléshez szükséges túlóramennyiséget.

    Megjegyzés

    A megadott túlóramennyiség nem adódik hozzá a tevékenységhez rendelt munkamennyiséghez, mert a munka mindig a teljes munkamennyiséget jelenti. A túlóra csak a teljes munkamennyiségnek azt a részét jelenti, amelyet túlórának kell tekinteni. Túlóra megadásakor a tevékenység időtartama lerövidülhet, kivéve, ha rögzített időtartamú tevékenységről van szó.

További információ a költségekről

Erőforrások költségeinek megadása
