자원 초과 예약 여부를 알아야 하는 경우 자원 센터에서 작업 시간 계획 보기를 사용하여 자원이 프로젝트에 투입할 수 있는 시간과 프로젝트에 필요한 시간을 비교할 수 있습니다.

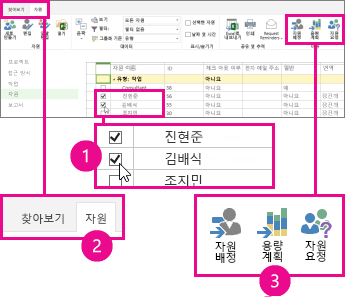

리소스 센터에서 검토하려는 각 리소스에 대한 검사 상자를 선택한 다음 리소스용량 계획을클릭합니다>.
가용성>보기>용량 및 계약 열 지도를 선택합니다.
이 보기의 내용은 다음과 같습니다.
- 녹색은 상황이 양호함을 의미합니다. 자원의 참여 시간이 자원의 전체 작업 시간과 거의 동일합니다.
- 파란색은 자원이 충분히 활용되지 않음을 나타냅니다. 자원의 참여 시간이 자원의 전체 작업 시간보다 훨씬 적으므로 더 많은 작업이 배정되는 것이 좋습니다.
- 빨간색은 자원이 지나치게 활용됨을 나타냅니다. 자원의 참여 시간이 자원의 전체 작업 시간보다 훨씬 많으므로 일부 작업이 다른 사람에게 다시 배정되도록 하거나 덜 바쁜 시간 범위로 이동되도록 하는 것이 좋습니다.

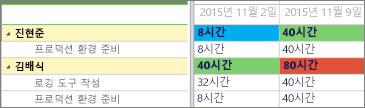

다음 예제에서는 두 명의 자원 Justin과 Leona를 살펴봅니다. Justin은 11/2 주에 8시간만 작업에 참여했으므로 충분히 활용되지 않았고 Leona는 11/9 주에 두 개의 프로젝트에서 총 80시간 동안 작업에 참여했으므로 지나치게 활용되었습니다.
Justin의 경우 더 많은 작업을 추가하여 40시간의 작업 시간에 근접하도록 하는 것이 좋고 Leona의 경우 일부 작업을 다시 배정하거나 제거하여 40시간의 작업 시간에 적합한 워크로드를 가지도록 하는 것이 좋습니다.

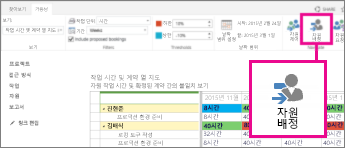

각 리소스가 수행하는 작업에 대한 자세한 내용은 가용성>리소스 할당을 클릭합니다.
자원 배정 보기에는 작업 배정, 날짜, 실제 작업 및 남은 작업 시간이 표시됩니다. 이러한 수준의 세부 정보가 있으면 적절한 정보를 기반으로 자원을 보다 효과적으로 사용할 수 있는 방법을 제안할 수 있습니다.
보기를 변경하고 싶으세요?
이 보기에서 몇 가지 항목을 변경할 수 있습니다.
| 변경할 항목 | 변경 방법 |
|---|---|
| 빨간색 또는 파란색으로 강조 표시되는 상자 | 가용성> 임계값의 백분율을 조정합니다. |
| 표에 열을 표시하는 방식 | 가용성 필터에서 시간 표시줄을> 조정합니다. |
| 표에 작업을 표시하는 방식 | 가용성> 필터에서 작업 단위를 조정합니다. |
| 표에 표시하는 날짜 | 가용성>날짜 범위에서 날짜 범위 설정을 클릭합니다. |
| 아직 수락되지 않은 참여 표시 여부 | 가용성>필터에서 제안된 예약 검사 포함 상자를 선택합니다. |
