Angi en start- eller sluttdato for en aktivitet (betingelse) for en aktivitet

Gjelder for
Project Online-klient –stasjonær datamaskin Project Professional 2024 Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

Du kan endre startdatoen eller sluttdatoen for en oppgave i start - og sluttkolonnene . Men vær forsiktig! Når du endrer et start- eller sluttidspunkt, legger Project begrensninger på aktivitetene som tvinger dem til å starte eller slutte på denne datoen, selv om resten av tidsplanen endres.

Hva vil du gjøre?

Legge til en betingelse for en aktivitet

Hvis du har en uunngåelig betingelse, for eksempel en arrangementsdato, velger du betingelsestypen samt datoen:

  1. Velg aktiviteten i oppgavelisten Gantt-diagram, og velg deretter Aktivitetsinformasjon>.
  2. Velg Avansert-fanen .
  3. Velg et alternativ i Betingelsestype-listen.
  4. Hvis du velger en annen betingelse enn Så sent som mulig eller Så snart som mulig, skriver du inn en dato i Betingelsesdato-boksen.

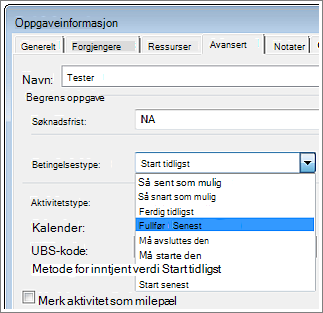

    Dialogboks for Aktivitetsinformasjon, Betingelsestype-meny

Prosjektstyringstips La Project gjøre det som er best – planlegge prosjektet. Angi aktivitetsvarigheter selv og opprett koblinger mellom aktiviteter, og deretter beregner Project start- og sluttdatoene for aktivitetene.

Fjerne en betingelse

Du kan ikke teknisk sett fjerne en betingelse, men du kan tilbakestille den til standardverdien og knytte den til andre oppgaver i stedet for til en bestemt dato.

  1. Velg aktiviteten i oppgavelisten Gantt-diagram, og velg deretter Aktivitetsinformasjon>.

  2. Velg Avansert-fanen .

  3. Velg et av disse alternativene i Betingelsestype-listen:

Tilgjengelige betingelser

Project lar deg legge til åtte ulike betingelser til aktiviteter. Disse betingelsene er av tre typer:

  • Fleksible betingelser som ikke binder en aktivitet til en spesifikk dato.
  • Halvfleksible betingelser som inkluderer de tidligste startdatoene eller seneste sluttdatoene.
  • Ikke-fleksible betingelser som har spesifikke start- og sluttdatoer.
Betingelse Type Beskrivelse
Så sent som mulig Fleksibel Aktiviteten starter så sent som mulig uten å forsinke andre aktiviteter. Dette er standardbetingelsen når du planlegger fra prosjektets sluttdato.
Så snart som mulig Fleksibel Aktiviteten begynner så tidlig som mulig. Dette er standardbetingelsen når du planlegger fra prosjektets startdato.
Start tidligst Halvfleksibel Aktiviteten starter på eller etter en spesifikk dato.
Ferdig tidligst Halvfleksibel Aktiviteten fullføres på eller etter en spesifikk dato.
Start senest Halvfleksibel Aktiviteten starter på eller før en spesifikk dato.
Ferdig senest Halvfleksibel Aktiviteten fullføres på eller før en spesifikk dato.
Må avsluttes den Ikke-fleksibel Aktiviteten fullføres på en spesifikk dato.
Må starte den Ikke-fleksibel Aktiviteten starter på en spesifikk dato.

Aktivitetsbetingelser kontra aktivitetsavhengigheter

Det er enkelt å blande sammen aktivitetsbetingelser (begrensninger som viser når en aktivitet kan starte eller slutte) med aktivitetsavhengigheter (begrensninger som viser et forhold mellom aktiviteter).

Hvis du leter etter informasjon om avhengigheter, kan du se Koble aktiviteter i et prosjekt
