Afișarea intervalului în proiectul dvs. din Project pentru desktop

Se aplică la
Client desktop Project Online Project Professional 2024 Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

Intervalul, numit și marj, este perioada de timp în care o activitate poate fi scoasă înainte să se lovească de altă activitate. Aceasta este calculată automat în proiect, atunci când planificați activități, și o puteți utiliza ca perioadă tampon, dacă este necesar, atunci când planificarea dvs. este în pericol de întârziere.

Aflați mai multe despre slack (float)

În mod implicit și prin definiție, o activitate cu marja zero (0) este considerată activitate critică. Dacă o activitate critică este întârziată, data de terminare a proiectului este amânată, de asemenea. Pentru a introduce o anumită marjă în calea dvs. critică, puteți modifica setarea implicită pentru marjă în caseta Activitățile sunt critice dacă marja este mai mică sau egală cu din fila Opțiuni de calcul din caseta de dialog Opțiuni de proiect (Opțiunifișier>). Pentru mai multe informații, consultați Afișarea căii critice a proiectului șiCum planifică Project activitățile: în culise.

Pentru a vă asigura că proiectul se termină la timp, încercați să optimizați activitățile care au intervale și nu sunt pe calea critică. De exemplu, utilizați intervalul liber pentru a întârzia o activitate sau pentru a atribui resursa sa altei activități, pentru a împiedica decalajul planificării.

Marja totală poate fi pozitivă sau negativă. O valoare marjă negativă indică faptul că nu este planificat suficient timp pentru activitate și că este nevoie de mai mult timp pentru a împiedica decalarea datei de terminare a proiectului.

Dacă sunteți curios cum calculează Project marja liberă, adăugați câmpurile Marjă de început și Marjă de terminare în orice vizualizare de activitate (faceți clic pe Adăugare coloană nouă în vizualizarea respectivă, apoi alegeți câmpurile). Marja de pornire este utilă atunci când redistribuiți proiecte planificate de la data de finalizare și arată diferența dintre datele de începere timpurii și datele de începere târzii. Marja de terminare este utilă atunci când redistribuiți proiecte planificate de la data de începere și arată diferența dintre datele de terminare anticipate și datele de terminare târzii. Cea mai mică dintre ambele valori de interval este cantitatea de interval liber.

Iată câteva lucruri de reținut despre marja sau slack.

Sfaturi Explicații
Feriți-vă de restricții inflexibile Dacă o activitate care este restricționată la o dată are o predecesoare care se termină prea târziu, pentru ca succesoarea să înceapă la data specificată în restricție, poate apărea marja negativă. Marja negativă va restricționa și mai mult data de terminare a proiectului.
Datele limită modifică marja totală Datele limită pot afecta marja totală din activități. Dacă introduceți o dată limită aflată înainte de marja totală a activității, marja totală va fi recalculată utilizând data limită, în loc de data de terminare a activității. Activitatea devine critică, dacă marja totală ajunge la 0.

Utilizarea Vizualizării Gantt detaliate pentru a găsi interval (marjă)

  1. Faceți clic pe Vedeți>alte vizualizări>Mai multe vizualizări.

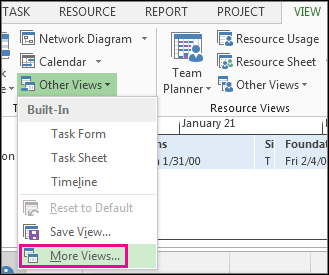

    Mai multe vizualizări în meniul Alte vizualizări

  2. În lista Vizualizări, faceți dublu clic pe Gantt detaliat.

  3. Faceți clic peVizualizare>>tabele planificare.

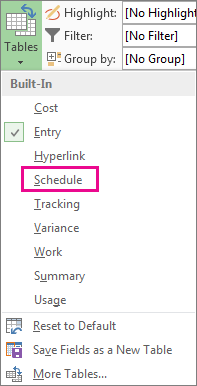

    Intrare Planificare în meniul Tabele

  4. Faceți clic pe o activitate și vizualizați valorile sale de marjă în câmpurile Marjă liberă și Marjă totală .
    Dacă nu vedeți câmpurile Marjă liberă și Marjă totală , apăsați pe Tab pentru a trece la acele câmpuri.

    Sfat

    Pentru a rezolva problemele de planificare, este posibil să puteți muta activitățile din faze care nu au interval la faze care au prea mult interval.

Notă

Valorile negative ale marjei pot indica o inconsecvență de planificare. De exemplu, o activitate care are o dependență sfârșit-început (SI) cu o altă activitate care trebuie să înceapă înainte de data de sfârșit a primei activități va afișa marja negativă. Marja negativă poate apărea și atunci când o activitate este planificată să se termine după data sa limită.

Adăugarea manuală a timpului tampon în planificare

Deși este bine că Project are un timp de stocare încorporat, pot exista momente când doriți să adăugați propriul timp de stocare în zonele tampon. Pentru mai multe informații despre modalitățile de adăugare manuală a timpului tampon, consultați:
