Отображение резерва времени в проекте в классической версии Project

Применяется к
Классический клиент Project Online Project профессиональный 2024 Project стандартный 2024 Project профессиональный 2021 Project стандартный 2021 Project профессиональный 2019 Project стандартный 2019 Project профессиональный 2016 Project стандартный 2016

Временной резерв, также называемый плавающим положением, — это время, в течение которого задача может проскользнуть, прежде чем она столкнется с другой задачей. Это значение автоматически рассчитывается в проекте при планировании задач, и его можно использовать как запас времени в ситуации, когда есть риск задержки относительно календарного плана.

Сведения о резерве времени

По умолчанию и по определению задача с нулевым (0) резервом времени считается критической. При задержке критической задачи дата окончания проекта также сдвигается. Чтобы добавить резерв времени в критический путь, можно изменить настройку по умолчанию для временного резерва в поле Задачи критичны, если резерв меньше или равен ему на вкладке "Параметры вычислений" диалогового окна "Параметры проекта" (Параметры файла>). Дополнительные сведения см. в статьях Отображение критического пути проекта и Планирование задач в Project: за кадром.

Чтобы гарантировать своевременное завершение проекта, попытайтесь оптимизировать задачи с резервом времени, которые не находятся на критическом пути. Например, используйте свободный резерв времени, чтобы задержать выполнение задачи, или назначьте ее ресурс другой задаче, чтобы предотвратить запаздывание относительно календарного плана.

Общий резерв времени может быть положительным или отрицательным. Отрицательное значение указывает на то, что для задачи запланировано недостаточно времени и, если не выделить его дополнительно, дата завершения проекта может быть просрочена.

Если вам интересно, как в приложении Project рассчитывается значение свободного резерва времени, добавьте поля Временной резерв начала и Временной резерв окончания в любое представление задач (щелкните в представлении элемент Добавить новый столбец и выберите нужные поля). Резерв времени начала используется при оптимизации проектов, которые планируются относительно даты окончания, и позволяет увидеть разницу между датами раннего и позднего начала. Резерв времени окончания используется при оптимизации проектов, которые планируются относительно даты начала, и позволяет увидеть разницу между датами раннего и позднего окончания. Меньшее из этих двух значений резерва представляет собой свободный резерв времени.

Вот несколько полезных фактов о запасе или резерве времени, которые следует учитывать.

Советы Разъяснение
С осторожностью применяйте полужесткие ограничений Если у задачи, ограниченной определенной датой, есть задача-предшественник, которая заканчивается позже даты начала задачи-последователя, указанной в ограничении, возникает отрицательный временной резерв. Отрицательный временной резерв еще больше ограничивает дату окончания проекта.
Крайние сроки изменяют общий резерв времени Крайние сроки могут повлиять на суммарный временной резерв задач. При установлении крайнего срока до окончания суммарного временного резерва задач, суммарный временной резерв пересчитывается исходя из крайнего срока, а не из даты позднего окончания задачи. Задача становится критической, если величина суммарного временного резерва достигает нуля.

Определение резерва времени с помощью представления "Подробная диаграмма Ганта"

  1. Нажмите Просмотреть>другие представления, Другие представления>.

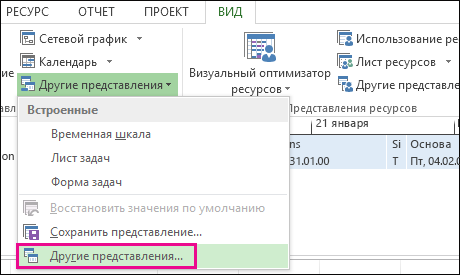

    Пункт ''Другие представления'' в меню ''Другие представления''

  2. В списке Представления дважды щелкните пункт Подробная диаграмма Ганта.

  3. Щелкните Просмотр>расписания таблиц>.

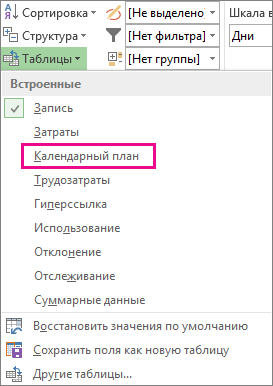

    Пункт ''Календарный план'' в меню ''Таблицы''

  4. Щелкните задачу и посмотрите на значения в полях Свободный временной резерв и Общий временной резерв.
    Если поля Свободный временной резерв и Общий временной резерв не видны, нажмите клавишу TAB, чтобы перейти к ним.

    Совет

    Для устранения проблем в календарном плане можно перемещать задачи из этапов без резерва времени в этапы с его излишком.

Примечание

Отрицательные величины резерва времени могут указывать на несогласованность календарного плана. Например, отрицательный резерв появляется, если одна из задач связана зависимостью "Окончание-начало" (ОН) с другой задачей, которая должна начаться до даты окончания первой. Отрицательный временной резерв также может возникать, если задача в календарном плане завершается после своего крайнего срока.

Добавление запаса времени в календарный план вручную

Внутреннего запаса времени иногда бывает недостаточно, и в этих случаях приходится добавлять запас в проект вручную. Дополнительные сведения о способах добавления запаса времени вручную см. в следующих статьях:
