顯示 Project 電腦版中專案的寬限時間

套用到
Project Online 桌面用戶端 Project 專業版 2024 Project 標準版 2024 Project 專業版 2021 Project 標準版 2021 Project 專業版 2019 Project 標準版 2019 Project 專業版 2016 Project 標準版 2016

鬆弛,也稱為浮動,是指任務在撞到另一個任務之前,可能滑落的時間長度。 當你排程任務時,這會自動計算進你的專案,當你的排程有延遲風險時,也可以用它作為緩衝時間。

了解 Slack (float)

預設且定義上,) 0 (0 的任務被視為關鍵任務。 若關鍵任務延遲,專案完成日期也會延遲。 為了在關鍵路徑中增加一些餘裕,你可以在專案選項對話框 (檔案>選項) 的計算選項標籤中,若閒餘小於或等於等於該欄位,則在「任務是關鍵」欄位中更改閒餘的預設設定。 欲了解更多資訊,請參閱 「展示您專案的關鍵路徑 」及 「專案如何排程任務:幕後」。

為了確保專案準時完成,試著優化那些有空隙且不在關鍵路徑上的任務。 例如,使用自由鬆弛來延遲一項任務,或將其資源分配給其他任務,以防止排程延遲。

總鬆弛可以是正的,也可以是負的。 負的鬆弛值表示該任務排定的時間不足,需要更多時間以防止專案完成日期延遲。

如果你想知道 Project 如何計算 Free Slack,可以在任一任務檢視中新增 SlackFinish Slack 欄位 (點擊該檢視中的 新增欄位 ,然後選擇欄位) 。 Start Slack 在調整從完成日期排程的專案時非常有用,並顯示早開與晚開工的差異。 完成鬆弛對於從開始日期排程的專案進行調整很有用,並顯示提前完成與延遲完成日期的差異。 兩者中較小的鬆弛量是自由鬆弛量。

以下是關於浮動或鬆弛的幾點要注意。

秘訣 解釋
留意強制性限制式 如果限制於某個日期之任務的前置任務太晚完成,以致於後續任務無法在限制式中指定的日期開始,便會發生負的可寬延時間。 負寬限時間甚至會進一步限制專案的結束日期。
期限日期會變更總寬限時間 期限日期可能會影響任務的總寬限時間。 如果您輸入的期限日期在任務的總寬限時間結束之前,那麼便會使用期限日期 (而非任務的最遲完成日期) 來重新計算總寬限時間。 如果總寬限時間達到零,任務會成為要徑。

使用詳細甘特圖來尋找鬆弛 (浮)

  1. 點擊 查看>其他檢視>更多檢視

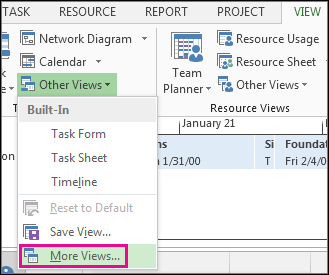

    [其他檢視] 功能表上的 [其他檢視]

  2. 「觀點 」清單中,雙擊「 Detail Gantt」。

  3. 點擊 查看>表格>行程

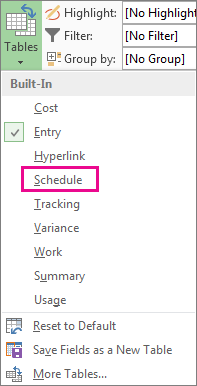

    [表格] 功能表上的 [排程] 項目

  4. 點擊任務,查看 其 Slack 值,顯示在 Free Slack 和 Total Slack 欄位。
    如果你沒看到 Free SlackTotal Slack 欄位,請按 Tab 鍵切換到這些欄位。

    秘訣

    為了解決排程問題,你可以將任務從沒有鬆弛的階段移到有太多空檔的階段。

注意

負的鬆弛值可能表示排班不一致。 例如,一個任務若有從完成到開始的 FS () 依賴另一個必須在第一個任務結束日期前開始的任務,將會顯示負鬆弛。 負緩衝也可能出現在任務排定超過截止日期後完成時。

手動在排程中加入緩衝時間

雖然 Project 內建緩衝區時間是好事,但有時你可能會想自己加緩衝區時間。 欲了解更多手動添加緩衝時間的方法,請參閱:
