顯示 Project 電腦版中專案的寬限時間

Applies To
Project Online Desktop Client Project Professional 2024 Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

鬆弛,也稱為浮動,是任務在遇到另一項任務之前可以滑落的時間量。 當您排程任務時,它會自動計算到您的專案中,當您的排程有延遲風險時,可以視需要將其用作緩衝時間。

了解 Slack (float)

根據預設和定義,) 寬限時間為零 (0 的工作會被視為關鍵任務。 如果關鍵任務延遲,專案完成日期也會延遲。 若要在重要路徑中建立一些寬限時間,您可以在 [專案選項] 對話方塊 ([檔案>選項]) 的 [計算選項] 索引標籤上的 [工作如果寬限時間小於或等於] 方塊中變更寬限的預設設定。 如需詳細資訊,請參閱 顯示專案的重要路徑Project 如何排程任務:幕後作業

為了確保您的專案按時完成,請嘗試最佳化有鬆弛且不在關鍵路徑上的任務。 例如,使用可用時間來延遲任務,或將其資源分配給其他任務,以幫助防止排程推遲。

總寬限可以是正數或負數。 負的寬限值表示沒有足夠的時間排程工作,而且需要更多時間以防止專案完成日期延遲。

如果您想要瞭解 Project 如何計算可用閒暇時間,請將 [ 開始] Slack 和 [ 完成 Slack ] 欄位新增至任何任務檢視 (按一下該檢視中的 [ 新增資料行 ],然後挑選欄位) 。 在調整從完成日期排定的專案時,[開始寬限] 非常有用,並顯示最早開始和最晚開始日期之間的差異。 在調整從開始日期排定的專案時,[完成寬限時間] 非常有用,並顯示最早完成和最晚完成日期之間的差異。 兩種鬆弛量中較小的是可用鬆弛量。

以下是關於浮動或鬆弛的幾點要注意。

秘訣 說明
留意強制性限制式 如果限制於某個日期之任務的前置任務太晚完成,以致於後續任務無法在限制式中指定的日期開始,便會發生負的可寬延時間。 負寬限時間甚至會進一步限制專案的結束日期。
期限日期會變更總寬限時間 期限日期可能會影響任務的總寬限時間。 如果您輸入的期限日期在任務的總寬限時間結束之前,那麼便會使用期限日期 (而非任務的最遲完成日期) 來重新計算總寬限時間。 如果總寬限時間達到零,任務會成為要徑。

使用 [詳細甘特圖] 檢視來尋找寬限 (浮動)

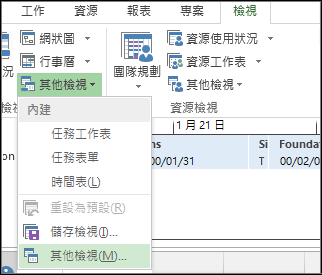

  1. 按一下 [檢視>其他檢視] [>其他檢視]。
    [其他檢視] 功能表上的 [其他檢視]

  2. [檢視 ] 清單中,按兩下 [ 詳細甘特圖]。

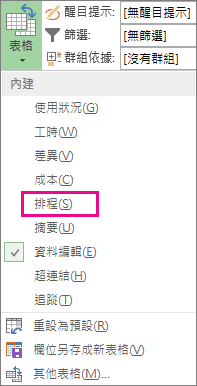

  3. 按一下 [檢視>表格>排程]。
    [表格] 功能表上的 [排程] 項目

  4. 按一下任務,在 [可用閒暇時間 ] 和 [總寬限時間 ] 欄位中檢視其寬限值。
    如果您沒看到 [ 可用閒暇時間 ] 和 [總寬限時間 ] 欄位,請按 Tab 鍵移至這些欄位。

    秘訣

    若要解決排程問題,您或許可以將工作從沒有延遲的階段移至有太多延遲的階段。

注意

負寬限值可能表示排程不一致。 例如,一個工作與另一個必須在第一個工作結束日期之前開始的工作具有 [完成到開始] (FS) 相依性,則該工作將顯示負寬限。 當任務排定在截止日期之後完成時,也會出現負寬限。

手動在排程中新增緩衝時間

雖然 Project 有一些內建的緩衝時間是件好事,但有時候您可能會想要新增自己的緩衝時間。 如需手動新增緩衝時間方式的詳細資訊,請參閱:
