Vis slæk i dit projekt i Project til skrivebordet

Gælder for
Project Online Desktop Client Project Professional 2024 Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

Slæk er den mængde tid, som en opgave kan overskrides, inden det påvirker en anden opgave. Det beregnes automatisk i dit projekt, når du planlægger opgaver, og du kan bruge det som buffertid, hvis der er risiko for, at dit projekt bliver forsinket.

Få mere at vide om slæk

Som standard og pr. definition betragtes en opgave med 0 slæk som en kritisk opgave. Hvis en kritisk opgave forskydes, forskydes projektets slutdato også. Hvis du vil indbygge slæk på din kritiske vej, kan du ændre standardindstillingen for slæk i feltet Opgaver er kritisk, hvis slæk er mindre end eller lig med på fanen Beregningsindstillinger i dialogboksen Projektindstillinger(>filindstillinger). Du kan finde flere oplysninger i Få vist projektets kritiske vej og Sådan planlægges opgaver i Project: bag kulisserne.

Hvis du vil sikre, at projektet afsluttes til tiden, kan du prøve at optimere de opgaver, der har slæk, og som ikke er på den kritiske vej. Du kan f.eks. bruge tilladt slæk til at forsinke en opgave, eller du kan tildele opgavens ressourcer til en anden opgave for at forhindre, at tidsplanen overskrides.

Samlet slæk kan være positivt eller negativt. En negativ slækværdi angiver, at der ikke er planlagt nok tid til opgaven, og at der er brug for mere tid for at forhindre, at projektets slutdato overskrides.

Hvis du vil vide mere om, hvordan Project beregner tilladt slæk, kan du tilføje felterne Slæk i forhold til startdato og Slæk i forhold til slutdato i en opgavevisning (klik på Tilføj ny kolonne i visningen, og vælg felterne). Slæk i forhold til startdatoen er praktisk, når du vil udjævne projekter, der er planlagt fra slutdatoen, og som viser forskellen mellem tidlige og sene startdatoer. Slæk i forhold til slutdatoen er praktisk, hvis du udjævner projekter, der er planlagt fra startdatoen, og det viser forskellen mellem en tidlig og en sen slutdato. Den mindste af de to slækværdier er mængden af tilladt slæk.

Her er nogle ting at huske på omkring slæk.

Tip! Forklaringer
Pas på ikke-fleksible betingelser Hvis en foregående opgave til en opgave, der er bundet af en dato, slutter for sent til, at den efterfølgende opgave kan starte på den dato, der er angivet i betingelsen, kan der opstå negativ slæk. Negativ slæk vil begrænse slutdatoen for projektet yderligere.
Deadlinedatoer ændrer det samlede slæk Deadlinedatoer kan påvirke det samlede slæk for opgaver. Hvis du angiver en deadlinedato før slutningen af opgavens samlede slæk, genberegnes det samlede slæk ved hjælp af deadlinedatoen i stedet for opgavens forsinkede slutdato. Opgaven bliver kritisk, hvis det samlede slæk når nul.

Brug visningen Detalje – Gantt til at finde slæk (flydende)

  1. Klik på Vis>andre visninger>Flere visninger.

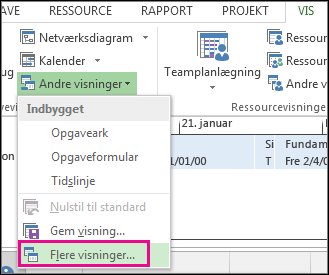

    Flere visninger i menuen Andre visninger

  2. Dobbeltklik på Detalje - Gantt på listen Visninger.

  3. Klik på Vis>tabeltidsplan>.

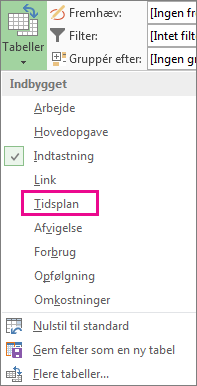

    Tidsplan i menuen Tabeller

  4. Klik på en opgave for at se dens værdier for slæk i felterne Tilladt slæk og Samlet slæk.
    Hvis du ikke kan se felterne Tilladt slæk og Samlet slæk, skal du trykke på Tab for at flytte til felterne.

    Tip

    Hvis du vil løse planlægningsproblemer, kan du muligvis flytte opgaver fra faser uden slæk til faser med for meget slæk.

Bemærk

Negative slækværdier kan angive inkonsistens i en tidsplan. Hvis en opgave f.eks. har en Afslutning-til-Start (AS)-afhængighed med en anden opgave, der skal starte før slutdatoen for den første opgave, vises der negativ slæk. Der kan også forekomme negativ slæk, når en opgave er planlagt til at blive afsluttet efter deadlinedatoen.

Tilføje buffertid i din tidsplan manuelt

Selvom det er praktisk, at Project har noget indbygget buffertid, kan der være nogle tidspunkter, hvor du vil tilføje din egen buffertid. Du kan finde flere oplysninger om, hvordan du kan tilføje buffertid manuelt i:
