Projektek összekapcsolása főprojekt létrehozásához a Project asztali verziójában

Hatókör
Project Online asztali kliens Project Professional 2024 Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

A nagy projektek rendezettebb tartása érdekében összekapcsolhat több projektfájlt főprojekt–alprojekt elrendezéssé (más néven külső függőségként). Egy építési főprojekt például tartalmazhat részprojektfájlokat vízvezeték-, villany- és ácsmunkákra.

Projektfájlok csatolása

  1. Minden alprojekthez hozzon létre külön Project-fájlt, majd nyissa meg vagy hozza létre a főprojektként használni kívánt projektet.

  2. A főprojektben kattintson aGantt-diagrammegtekintése gombra>.

  3. A Tevékenység neve mezőben kattintson arra a sorra, amely alá be szeretné szúrni az alprojektet. Alprojektet bárhová beszúrhat a főprojekt tevékenységlistájába.

  4. Kattintson a Projekt>alprojekt elemre.

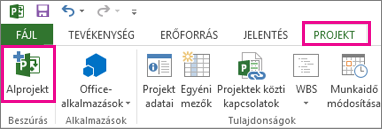

    A Projekt menüszalagcsoport az Alprojekt beszúrása paranccsal

  5. A Projekt beszúrása mezőben válassza ki a beszúrni kívánt alprojektet.

    • Több alprojekt beszúrásához tartsa lenyomva a Ctrl billentyűt, és jelölje ki az alprojekteket abban a sorrendben, ahogyan be szeretné szúrni őket.
    • A legtöbb esetben a Csatolás projekthez jelölőnégyzetet érdemes bejelölve hagyni, hogy az alprojekt módosításai tükröződjenek a főprojektben, és fordítva. Ha azonban az alprojektet a főprojektbe szeretné másolni a fájlok dinamikus összekapcsolása nélkül, törölje a jelölőnégyzet jelölését.
  6. Válassza a Beszúrás elemet, vagy ha írásvédett formátumban szeretne beszúrni egy projektet, válassza a nyilat a Beszúrás gombon, majd válassza a Beszúrás írásvédettként lehetőséget. Egy írásvédett projekt beszúrása összekapcsolja a két projektet között, de megakadályozza, hogy az alprojektet a főprojekten belül frissítse. Ha azonban közvetlenül frissíti az alprojektfájlt, a módosítások megjelennek a főprojektben. Az Írásvédett beszúrás beállítás csak akkor érhető el, ha be van jelölve a Csatolás projekthez jelölőnégyzet.

Az ismétlődő erőforrásnevek elkerülése a csatolt projektekben

Ha olyan projekteket kapcsol össze, amelyek azonos nevű erőforrásokkal rendelkeznek, ismétlődő erőforrásnevek jönnek létre, ami zavaró lehet. Ennek elkerülése érdekében törölje a jelet a Projekt beszúrása párbeszédpanel Projekthez csatolás jelölőnégyzetéből. Ezzel biztosíthatja, hogy a főprojekt erőforrásadatai (például díjak, erőforrásnaptárak) figyelembe vegyék az alprojekt erőforrásadatait.

Megjegyzés

Ha egy össze nem kapcsolt alprojektet a főprojekten belül frissít, az eredeti alprojektfájlban nem jelenik meg ez a változás.

Alprojektek átrendezése a főprojektben

Ha beszúrt egy alprojektet egy főprojektbe, és át szeretné rendezni a tevékenységlistát, felfelé vagy lefelé mozgathatja a beszúrt projektet a tevékenységlistában.

  1. Válassza aGantt-diagrammegtekintése> lehetőséget.

  2. Jelölje ki az áthelyezni kívánt beszúrt projektet jelölő összefoglaló tevékenység azonosítóját.

  3. Kattintson a jobb gombbal, és válassza a Kivágás parancsot a beszúrt projekt eltávolításához.

    Megjegyzés

    A tevékenység kivágásával és beillesztésével megváltoztatja a tevékenység egyedi azonosítóját (amely eltér a Bevitel táblázat bal szélén található tevékenységazonosítótól), amikor azt egy másik helyre visszailleszti a feladatlistába. Az egyedi azonosító módosítása nélkül húzással helyezheti át a feladatot a feladatlista másik helyére. A feladat húzásához vigye az egérmutatót a tevékenységazonosító fölé az Azonosító mezőben. Amikor a mutató négyirányú nyíllá változik, húzza a feladatot a kívánt helyre. Az adatok csak a projekttervből törlődnek, nem törlődnek, amíg Ön ismét be nem illeszti őket.

  4. Jelölje ki alul annak a tevékenységnek az azonosítószámát, amelynél a projektet meg szeretné jeleníteni a tevékenységlistán.

    Megjegyzés

    Ha egy projektet egy olyan beszúrt projekt alá szúr vagy illeszt be, amely csak a projekt-összefoglaló tevékenységet látja, a beillesztendő vagy beillesztendő projekt ugyanarra a szintre kerül, mint a fölötte lévő beszúrt projekt. Ha azonban olyan beillesztett projekt alá szúr vagy illeszt be, amelynek minden tevékenysége meg van jelenítve, akkor a beszúrt vagy beillesztett projektből a fölötte lévő beszúrt projekt alprojektje lesz.

  5. A Beillesztés lehetőséget választva a projektet a kijelölt sor fölé illesztheti be.

További információ

Tervek a tervekben: főprojektek és alprojektek
