将假日添加到项目日历

应用对象
Project Online 桌面客户端 Project Professional 2024 Project Standard 2024 Project 专业版 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project 专业版 2016 Project Standard 2016

Project 不包括预设假日,但你可以将它们添加到任何日历,以确保工作不会安排在组织不工作的日子。

  1. 选择 项目>更改工作时间
    更改工作时间

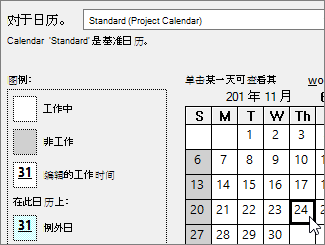

  2. “For 日历 ”列表中选择一个日历,然后在日历上选择假日的日期。
    日历

  3. “例外” 选项卡上,键入假日的 名称 ,然后按 Enter
    “例外”选项卡
    开始日期和结束日期将填充您在日历上选择的日期,并将这一天标记为不工作。

  4. 如果此假日将在项目 (期间再次发生,尤其是项目时间超过一年) ,请选择假日并单击 详细信息
    “详细信息”按钮

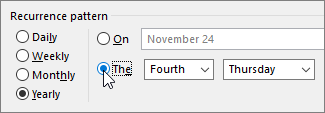

  5. 在“ 重复周期”模式下,设置假日重复的频率。
    重复周期模式

    提示

    如果假日反复发生然后停止,还可以设置 重复范围

  6. 选择“ 确定” 返回到 “更改工作时间” 对话框,然后再次选择“ 确定”

现在,分配给资源的任何任务都将安排在假期前后,通常通过延长完成任务所需的天数。

提示

需要把周末变成工作日吗? 通过 更改项目日历上的工作日执行此操作。

还可使用日历执行什么操作?

Project 让你能够使用多个日历微调日程安排。 如果 了解日历如何协同工作,就可以更轻松地规划项目日期将如何受到的影响。 下面还有几篇文章,你可能会发现有助于更准确地了解组织的工作日和非工作日:

项目
         设置项目的常规工作日和工作时间
         创建新的基准日历

任务
         为任务创建日历

资源
         为特定资源设置唯一的计划
         添加资源的休假时间
         在不使用日历的情况下更改资源可用性

提示

如果不再需要日历,可以 将其删除。
