创建新的基准日历

应用对象
Project Online 桌面客户端 Project Standard 2024 Project 专业版 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project 专业版 2016 Project Standard 2016

默认情况下,Project 包含几个不同的基准日历:

  • Standard:上午 8 点至下午 5 点,中午 12 点有 1 小时的午休时间。
  • 24 小时: 每天凌晨 12 点至凌晨 12 点。
  • 夜班: 晚上 11 点至上午 8 点,凌晨 3 点休息一小时。

注意

  • 如果这些日历不太有效,您可以 根据您的项目调整它们,或者创建一个其他人也可以使用的新基日历。
  • 如果更改了日历设置,但资源的计划未按预期更改,请参阅下面的 故障排除

重要

将 Project 与 Project Web App 一起使用? 如果是这样,请与管理员进行协商以请求更改基准日历。

  1. 单击项目>属性更改>工作时间。

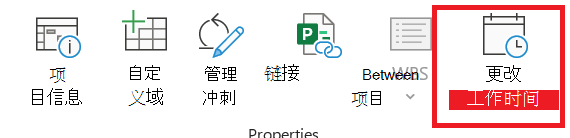

    更改工作时间

  2. 单击 Create New Calendar
    Create New Calendar

  3. 为新日历 命名,选择新建基准日历”,然后单击“ 确定”
    Create New Base Calendar

  4. 单击“ 工作周 ”选项卡,然后单击 “详细信息”
    “工作周”选项卡

    注意

    假期如何处理? 使用“例外”选项卡将假日添加到日程安排。 了解详细信息。

  5. 选择要更改其工作时间的日期,然后选择要使其为工作时间还是非工作时间。
    选择日期以及选择该日期是否为工作时间

  6. 如果选择“将这一(些)天的工作时间设置为以下特定时间”,则使用“开始时间”和“结束时间”列设置所选工作日的工作时间。
    设置工作时间

  7. 单击“确定”,返回到“更改工作时间”对话框,然后再次单击“确定”。

要使新的基准日历可供其他项目使用,请将项目另存为模板, 以便为使用该模板创建的每个新项目提供此工作计划。 如果将 Project 与 Project Web App 一起使用,请联系管理员请求更改整个组织的基本日历。

疑难解答

Project 会根据“ 项目信息 ”对话框中为每个资源) 指定的项目日历自动创建资源日历 (。 如果为资源创建新的基准日历并修改新基准日历中的工作时间,但不将资源日历基于新的基准日历,则您输入的日历设置似乎被忽略。 默认情况下,除非另有指定,否则 Project 将基于项目日历创建资源日历。

注意

若要对企业资源进行资源日历更改,必须首先检查资源。

解决方案

  • 若要将创建的资源日历替换为默认资源日历 (Standard日历) ,请选择“查看>资源表”。 选择资源名称,然后在 Base Calendar 字段中选择 Standard。 资源现在使用 Standard 日历而不是为其创建的日历进行计划。 在资源选项卡上选择信息,在常规选项卡上选择更改工作时间,然后重新输入为其他日历输入的非工作日和时间。
  • 要将多个日历同步到您在“ 更改工作时间 ”对话框中创建的资源基准日历 () 而不替换日历,请选择“ 查看>资源表”。 选择资源名称,在资源选项卡上选择信息,然后在常规选项卡上选择更改工作时间。在“基准日历”框中,选择您创建和修改的资源日历的名称。 当您将此资源日历用作基准日历时,将针对默认资源日历进行设置。
    如果需要对此资源的工作时间或非工作时间进行进一步更改,则可以在任一日历中执行此操作,因为基准日历会更新资源日历。 如果您需要将基准日历用于其他资源,请在基准日历中输入更新的信息。 对默认资源日历所做的进一步更改将不会显示在基准日历中。

还可使用日历执行什么操作?

Project 让你能够使用多个日历微调日程安排。 如果了解它们如何协同工作,就可以更轻松地规划项目日期受到的影响。 以下这些文章可以帮助你更准确地规划组织的工作日和非工作日。

项目
         设置项目的常规工作日和工作时间
         将假日添加到项目日历

任务
         为任务创建日历

资源
         为特定资源设置唯一的计划
         添加资源的休假时间
         在不使用日历的情况下更改资源可用性

提示

不再需要日历时,请将其删除
