Datum zahájení nebo dokončení úkolu můžete změnit ve sloupcích Zahájení a Dokončení . Ale buďte opatrní! Když změníte čas zahájení nebo dokončení, Project nastaví omezení úkolů, která je nutí začít nebo ukončit k tomuto datu, a to i v případě, že se změní zbytek plánu.
V tomto článku
Přidání omezení pro úkol
Pokud existují neovlivnitelné okolnosti, například data konkrétních událostí, vyberte typ omezení a datum:
- V seznamu úkolů Ganttova diagramu vyberte úkol a pak vyberteInformace oúkolu>.
- Vyberte kartu Upřesnit .

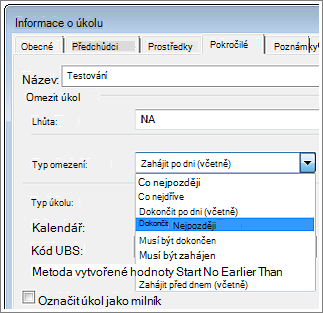

- Ze seznamu Typ omezení vyberte jednu z možností.
- Pokud vyberete jiné omezení než Co nejpozději nebo Co nejdříve, zadejte do pole Datum omezení datum.
Tip pro řízení projektů Nechte Project dělat to, co umí nejlépe – naplánovat projekt. Nastavte dobu trvání úkolů sami, vytvořte mezi úkoly vazby a Project vypočítá data zahájení a dokončení.
Odebrání omezení
Omezení se technicky nedá odebrat , ale můžete ho obnovit na výchozí hodnotu a provázat ho s jinými úkoly a ne s konkrétním datem.
V seznamu úkolů Ganttova diagramu vyberte úkol a pak vyberteInformace oúkolu>.
Vyberte kartu Upřesnit .
Ze seznamu Typ omezení vyberte jednu z těchto možností:
- Pokud je projekt naplánovaný od data dokončení, vyberte Co nejpozději.
- Pokud je projekt naplánovaný od data zahájení, vyberte Co nejdříve.
Dostupná omezení
V Projectu můžete k úkolům přidat osm různých omezení. Tato omezení můžeme rozdělit na tři skupiny:
- Pružná omezení, která úkol nevážou na žádné konkrétní datum.
- Polopružná omezení, která obsahují nejdřívější datum zahájení nebo nejpozdější datum dokončení.
- Nepružná omezení, která mají konkrétní datum zahájení nebo dokončení.
| Omezení | Typ | Popis |
|---|---|---|
| Co nejpozději | Pružné | Úkol začne co nejpozději, aniž by zpozdil další úkoly. Toto je výchozí omezení při plánování od data dokončení projektu. |
| Co nejdříve | Pružné | Úkol začne co nejdřív. Toto je výchozí omezení při plánování od data zahájení projektu. |
| Zahájit po dni (včetně) | Polopružné | Úkol začne konkrétní den nebo později. |
| Dokončit po dni (včetně) | Polopružné | Úkol skončí konkrétní den nebo později. |
| Zahájit před dnem (včetně) | Polopružné | Úkol začne konkrétní den nebo dřív. |
| Dokončit před dnem (včetně) | Polopružné | Úkol skončí konkrétní den nebo dřív. |
| Musí být dokončen | Nepružné | Úkol skončí konkrétní den. |
| Musí být zahájen | Nepružné | Úkol začne konkrétní den. |
Omezení úkolu vs. závislosti úkolu
Není těžké si splést omezení úkolu (omezení, kdy může úkol začít nebo skončit) se závislostmi úkolu (vazby znázorňující vztah mezi úkoly).
Podrobné informace o závislostech najdete v článku Propojení úkolů v projektu.
