Časová rezerva, nazývaná taky plovoucí, představuje dobu, o kterou se úkol může opozdit, než narazí do jiného úkolu. Při plánování úkolů se automaticky započítávají do projektu a v případě potřeby je můžete použít jako rezervu, když vám hrozí zpoždění plánu.
Informace o časové rezervě
Úkol s nulovou časovou rezervou (0) je ve výchozím nastavení a z definice považován za kritický úkol. Pokud je zpožděn kritický úkol, zpozdí se i datum dokončení projektu. Chcete-li do kritické cesty zabudovat určitou časovou rezervu, můžete změnit výchozí nastavení časové rezervy v poli Časová rezerva je kritická, je-li časová rezerva menší nebo rovna časové rezervě na kartě Možnosti výpočtů v dialogovém okně Možnosti projektu (Možnostisouboru>). Další informace najdete v tématech Zobrazení kritické cesty projektu a Jak Project plánuje úkoly: Na pozadí.
Abyste měli jistotu, že se váš projekt dokončí včas, zkuste optimalizovat úkoly, které mají časovou rezervu a nejsou na kritické cestě. Například použijte volnou časovou rezervu ke zpoždění úkolu nebo přiřaďte jeho zdroj k jinému úkolu, abyste zabránili skluzu plánu.
Celková časová rezerva může být kladná nebo záporná. Záporná hodnota časové rezervy označuje, že pro úkol není naplánovaný dostatek času a že je potřeba víc času, aby se zabránilo zpoždění data dokončení projektu.
Pokud vás zajímá, jak Project počítá volnou časovou rezervu, přidejte pole Počáteční časová rezerva a Dokončit časovou rezervu do libovolného zobrazení úkolů (v tomto zobrazení klikněte na Přidat nový sloupec a vyberte pole). Časová rezerva zahájení je užitečná při vyrovnávání projektů plánovaných od data dokončení a ukazuje rozdíl mezi nejdříve možnými a nejpozději možnými daty zahájení. Časová rezerva dokončení je užitečná při vyrovnávání projektů plánovaných od data zahájení a ukazuje rozdíl mezi nejdříve možným a nejpozději možným datem. Menší z obou objemů časové rezervy je velikost volné časové rezervy.
Tady je pár věcí, které je potřeba mít na paměti – plovoucí plán nebo průvěs.
| Tipy | Vysvětlení |
|---|---|
| Pozor na nepružná omezení | Pokud má úkol s omezením na datum předchůdce, který je dokončen příliš pozdě na to, aby byl následník zahájen v den stanovený v omezení, může dojít k záporné časové rezervě. Záporná časová rezerva ještě více omezí datum dokončení projektu. |
| Data konečného termínu změní celkovou časovou rezervu | Data konečných termínů mohou mít vliv na celkovou časovou rezervu úkolů. Zadáte-li datum konečného termínu před koncem celkové časové rezervy úkolu, bude celková časová rezerva přepočtena použitím data konečného termínu namísto pozdějšího data dokončení úkolu. Úkol se změní na kritický, jestliže celková časová rezerva dosáhne hodnoty nula. |
Použití zobrazení Podrobný Ganttův diagram k nalezení časové rezervy

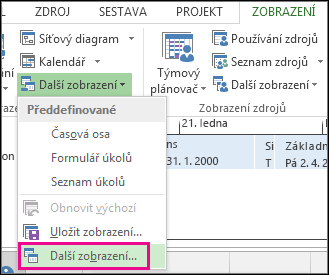

Klikněte na Zobrazit>další zobrazeníDalší zobrazení>.
V seznamu Pohledy poklepejte na položku Podrobný Ganttův diagram.

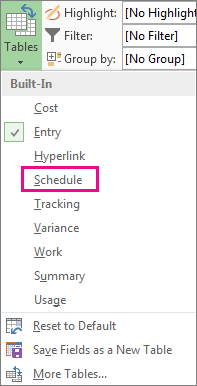

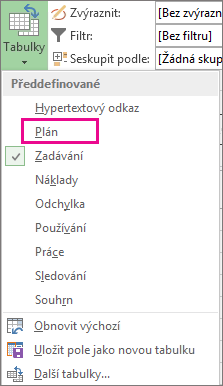

Klikněte na Zobrazit>tabulky>,plán.
Klikněte na úkol a prohlédněte si jeho hodnoty časové rezervy v polích Volná časová rezerva a Celková časová rezerva .
Pokud nevidíte pole Volná časová rezerva a Celková časová rezerva , přesuňte se do těchto polí stisknutím klávesy Tab.Tip:
Problémy s plánováním můžete vyřešit tak, že přesunete úkoly z fází, které nemají žádnou časovou rezervu, do fází, které mají příliš velkou časovou rezervu.
Poznámka
Záporné hodnoty časové rezervy mohou znamenat nekonzistenci plánování. Například úkol se závislostí typu Dokončení-Zahájení na jiném úkolu, který musí být zahájen před datem dokončení prvního úkolu, bude vykazovat zápornou časovou rezervu. Záporná časová rezerva se může objevit také v případě, že úkol má být dokončen po datu konečného termínu.
Ruční přidání časové rezervy do plánu
I když je dobře, že má Project nějakou předdefinovanou rezervu, může se stát, že budete chtít přidat vlastní rezervu. Další informace o způsobech, jak přidat čas vyrovnávací paměti ručně, najdete v tématu:
