Tento článek je věnovaný technické stránce plánování úkolů v Projectu v Projectu. People jsou někdy zmatení, když Project automaticky přesune úkol na jinou dobu, než jakou očekávali. Nebo uvažují o tom, proč například změna omezení způsobila nepředvídatelný posun jiných úkolů. Zde máte šanci pochopit velké "Proč?" který stojí za výkonným plánovacím modulem Projectu.
To nemusí být ze začátku jednoduché, ale když si tím projdete, stanete se zkušenějším vedoucím projektů – a budete mít větší jistotu při stanovení data ukončení projektu.
Co se chcete naučit?
- Vliv data zahájení projektu na plán
- Vliv vazeb úkolů na plán
- Vliv omezení úkolů na plán
- Vliv typů úkolů na plán
- Vliv plánování řízeného úsilím na plán
- Vliv ručního a automatického plánování na plán
- Vliv plovoucího plánování (neboli plánování s časovou rezervou) na plán
- Vliv konečného termínu na plán
- Vliv kalendářů na plán
- Řízení plánu pomocí přiřazení zdrojů
- Další technické informace o plánování v aplikaci Project
Vliv data zahájení projektu na plán
Pokud přidáte do plánu nový úkol, jeho zahájení se automaticky naplánuje na datum zahájení projektu. Během přidávání úkolů do projektu a jejich připojování k jiným úkolům se budou časy zahájení úkolů měnit a datum dokončení posledního úkolu určí datum dokončení projektu.
- Chcete-li zjistit datum zahájení projektu nebo jej změnit na jiné datum, vyberte Projekt a poté vyberte Informace o projektu.
Samozřejmě i tady budou existovat výjimky. Třeba úkoly se neposouvají spolu s pohybem jiných úkolů. Další informace o rozdílech mezi plánováním ručně a automaticky plánovaných úkolů najdete dál v tomto článku.
Při vytváření nového projektu nejdřív zadáte datum zahájení projektu. Pokud plánujete projekt od času zahájení, pak pokud neurčíte jinak, začínají všechny úkoly datem zahájení projektu.
U ručně i automaticky plánovaných úkolů, u kterých nejsou použita omezení nebo závislosti mezi úkoly, je doba trvání projektu stejná jako doba trvání nejdelšího úkolu. Jinými slovy je datum ukončení projektu stejné jako datum ukončení nejdelšího úkolu.
Závislosti mezi úkoly, například závislost typu Dokončení-Zahájení mezi prvním a druhým úkolem (znázorněná na obrázku), mohou datum dokončení projektu změnit.
Téměř všechny projekty by měly být plánované od známého času zahájení. I když znáte datum, kdy musí být projekt dokončen, poskytuje plánování od data zahájení maximální flexibilitu.
Plánování od data dokončení však může být vhodné v následujících případech:
- Potřebujete zjistit, kdy musí být projekt zahájen, aby byl dokončen k požadovanému datu.
- Nevíte přesně, kdy bude váš projekt zahájen (například dostáváte práci z jiného zdroje, který může mít zpoždění).
- Metodologie vašeho řízení projektů vyžaduje plánování od data dokončení.
Při práci s projektem, který je plánován od data dokončení, je nutné brát v úvahu rozdíly ve způsobu, jakým aplikace Project nakládá s některými akcemi:
- Zadáte-li automaticky plánovaný úkol, přiřadí aplikace Project automaticky k datu dokončení úkolu omezení typu Co nejpozději. V případě potřeby byste měli nastavit další omezení (vyberte úkol a potom vyberte informace o úkolu>).
- Pokud změníte datum dokončení úkolu přetažením pruhu Ganttova diagramu, přiřadí aplikace Project automaticky k automaticky naplánovanému úkolu omezení typu Dokončit před dnem (včetně).
- Jestliže byl projekt plánovaný od data zahájení a změníte jeho plánování tak, že bude plánovaný od data dokončení, odeberete všechna zpoždění a rozdělení vyrovnání z úkolů a přiřazení, které byly naplánované automaticky. Úkoly, které jsou naplánované ručně, nebudou ovlivněné.
- Pokud v projektu použijete ke snížení přetížení zdrojů automatické vyrovnání, přidá Project zpoždění vyrovnání po úkolu, ne před úkolem. (Nastavení vyrovnání můžete zkontrolovat výběrem karty Zdroj a kliknutím na Vyrovnat zdroj.).
Vliv vazeb úkolů na plán
Vazby (závislosti) úkolů zobrazují časové vztahy mezi jednotlivými úkoly. Propojením úkolů se vytvoří závislosti mezi úkoly. Dlouhý řetěz úkolů určuje celou délku a konec projektu.
Tip pro řízení projektu Propojováním úkolů v projektu se vytváří kritická cesta vazeb. Tato kritická cesta určuje konec projektu. Další informace o kritické cestě.
| Typ vazby | Příklad | Popis |
|---|---|---|
| Dokončení-Zahájení (FS) |
|
Závislý úkol (B) nelze zahájit, dokud úkol, na kterém závisí (A), nebude dokončen. Pokud máte například dva úkoly, Vykopat základy a Zalít betonem, nelze úkol Zalít betonem zahájit dříve, než dokončíte úkol Vykopat základy. Když v aplikaci Project propojujete úkoly, je výchozím typem odkazu Dokončení-Zahájení. Pokud neurčíte typ vazby, předpokládá se vztah typu Dokončení-Zahájení. |
| Zahájení-Zahájení (SS) |
|
Závislý úkol (B) nelze zahájit, dokud úkol, na kterém závisí (A), nebude zahájen. Závislý úkol lze zahájit kdykoli poté, co úkol, na kterém závisí, je zahájen. Typ propojení SS nevyžaduje zahájení obou úkolů ve stejnou dobu. Pokud máte například dva úkoly, Zalít betonem a Uhladit beton, nelze úkol Uhladit beton zahájit, dokud nebude zahájen úkol Zalít betonem. |
| Dokončení-Dokončení (FF) |
|
Závislý úkol (B) nelze dokončit, dokud úkol, na kterém závisí (A), nebude dokončen. Závislý úkol lze dokončit kdykoliv poté, co úkol, na kterém závisí, je dokončen. Typ propojení FF nevyžaduje dokončení obou úkolů ve stejnou dobu. Pokud máte například dva úkoly, Zabudovat elektroinstalaci a Zabudovat vodoinstalaci, musí být oba dokončeny před tím, než lze provést inspekci. |
| Zahájení-Dokončení (SF) |
|
Závislý úkol (B) nelze dokončit, dokud úkol, na kterém závisí (A), nebude zahájen. Závislý úkol lze dokončit kdykoli poté, co úkol, na kterém závisí, je zahájen. Typ propojení SF nevyžaduje dokončení závislého úkolu zároveň se začátkem úkolu, na kterém je závislý. Tento typ vazby se při řízení projektů vyskytuje zřídka. Příkladem by bylo zastřešování domu se dvěma úkoly, Zbudovat střechu a Stavební dozor. V tomto případě může být zastřešování zahájeno, avšak osoba provádějící stavební dozor se musí na stavbu dostavit někdy před dokončením zastřešení. |
Poznámka k ručně plánovaným úkolům: Když propojíte ručně naplánovaný úkol s jiným úkolem, Project respektuje typ propojení a umístí ručně naplánovaný úkol relativně k druhému úkolu. Například následník s propojením na FS se zobrazí jako začátek, až skončí jeho předchůdce. Následník se však přesune až po vytvoření propojení. Pokud předchůdce později změní datum dokončení, zůstane datum zahájení následníka nezměněno.
Project ale můžete nakonfigurovat tak, aby se ručně naplánovaný úkol při propojení s jiným úkolem nepřesouval.
- Vyberte Možnosti souboru>>Naplánovat.
- Zrušte zaškrtnutí políčka Při úpravách vazeb aktualizovat ručně naplánované úkoly .
Vliv omezení úkolů na plán
Omezení umožňují řídit datum zahájení nebo dokončení automaticky naplánovaného úkolu. Existují tři typy omezení:
- Pružná omezení: K těmto omezením nejsou přidružená žádná data. Nastavení těchto omezení umožňuje zahájit úkoly co nejdříve nebo co nejpozději, přičemž úkol bude ukončen před dokončením projektu, s ohledem na jiná omezení a závislosti mezi úkoly v plánu.
- Polopružná omezení: Tato omezení vyžadují přiřazené datum, které řídí první nebo poslední možné zahájení nebo dokončení úkolu. Tato omezení umožňují dokončit úkol libovolně, pokud se tak dodrží konečný termín zahájení nebo dokončení.
- Nepružná omezení: Tato omezení vyžadují přiřazené datum, které řídí datum zahájení nebo datum dokončení úkolu. Tato omezení se používají, pokud potřebujete do plánu zahrnout i vnější faktory, jako například dostupnost vybavení a zdrojů, konečné termíny, milníky a data zahájení a dokončení.
Tip pro řízení projektu V téměř všech případech používejte omezení Co nejdříve. To poskytuje plánovacímu modulu maximální flexibilitu při určování ideálního data dokončení projektu.
Nastavená omezení úkolů můžete ihned zjistit dvěma způsoby:
- Pokud chcete zkontrolovat nebo změnit omezení, vyberte úkol a potom vyberte informace o úkolu>. Výběrem karty Upřesnit zobrazíte pole Typ omezení a Datum omezení .
- Pokud je omezení jakékoli jiné než Co nejdříve či Co nejpozději, zobrazí se ve všech zobrazení listu, jako je například Ganttův diagram, ve sloupci Ukazatele grafický indikátor přiřazený k typu omezení.
Omezení se střední flexibilitou plánování omezí zahájení nebo dokončení úkolu před nebo po zvoleném datu. Například úkol s omezením typu Zahájit po dni (včetně) nastaveným na 15. června a závislostí FS na jiný úkol může začít 15. června v případě, že jeho předchůdce je dokončený do 15. června (nebo později, pokud je jeho předchůdce dokončený po 15. červnu), ale nemůže se naplánovat před 15. červnem. Může to být například vhodné použití omezení, pokud máte stavební povolení, které platí jenom pro konkrétní data. V takovém případě lze použít omezení typu Snet nebo FNLT.
Při použití výchozí vazby typu Dokončení-Zahájení a s omezením typu Co nejdříve použitým u těchto úkolů je následník (druhý úkol) naplánován tak, že je zahájen v okamžiku, na který je naplánováno ukončení předchůdce (prvního úkolu).
Při použití omezení typu Zahájit po dni (včetně) nemůže být následník zahájen před datem omezení, a to ani v případě (zde zobrazeném), že je předchůdce dokončen před datem omezení.
V následující tabulce je seznam omezení dostupných v aplikaci Project.
| Typ omezení | Název omezení | Popis |
|---|---|---|
| Pružné | Co nejpozději | Naplánuje úkol co nejpozději, s dokončením před koncem projektu, bez zpoždění pozdějších úkolů. Toto je výchozí omezení pro úkoly při plánování od data dokončení projektu. K úkolům s tímto omezením nezadávejte data zahájení ani dokončení. |
| Pružné | Co nejdříve | Naplánuje úkol tak, aby byl zahájen co nejdříve. Toto je výchozí omezení pro úkoly při plánování od data zahájení projektu. K úkolům s tímto omezením nezadávejte data zahájení ani dokončení. |
| Polopružné | Zahájit po dni (včetně) | Naplánuje úkol tak, aby byl zahájen v konkrétní den nebo později. Toto omezení použijte, chcete-li zajistit, aby úkol nebyl zahájen před daným dnem. |
| Polopružné | Dokončit po dni (včetně) | Naplánuje úkol tak, aby byl dokončen v konkrétní den nebo později. Toto omezení použijte, chcete-li zajistit, aby úkol nebyl dokončen před daným dnem. |
| Polopružné | Zahájit před dnem (včetně) | Naplánuje úkol tak, aby byl zahájen v konkrétní den nebo dříve. Toto omezení použijte, chcete-li zajistit, aby úkol nebyl zahájen po daném dni. |
| Polopružné | Dokončit před dnem (včetně) | Naplánuje úkol tak, aby byl dokončen v konkrétní den nebo dříve. Toto omezení použijte, chcete-li zajistit, aby úkol nebyl dokončen po daném dni. |
| Nepružné | Musí být dokončen | Naplánuje úkol tak, aby byl dokončen v konkrétní den. Nastaví nejdříve možná, plánovaná a nejpozději možná data dokončení na zadaný den a zakotví úkol do plánu. |
| Nepružné | Musí být zahájen | Naplánuje úkol tak, aby byl zahájen v konkrétní den. Nastaví nejdříve možná, plánovaná a nejpozději možná data dokončení na zadaný den a zakotví úkol do plánu. |
Ve výchozím nastavení mají všechny úkoly v projektu plánovaném od data zahájení nastavené omezení Co nejdříve. Podobně mají ve výchozím nastavení všechny úkoly v projektu plánovaném od data dokončení nastavené omezení Co nejdříve.
Nepružná omezení obvykle přepíšou všechny závislosti mezi úkoly a omezí úkol na zvolené datum. Například úkol s omezením MSO nastaveným na 30. září a závislostí FS na jiný úkol bude vždycky naplánovaný na 30. září bez ohledu na to, jestli se jeho předchůdce dokončí dřív nebo později. Toto chování můžete změnit. Vyberte Možnosti souboru >> Plán a zaškrtněte políčko Úkoly budou vždy dodržovat data omezení .
Vliv typů úkolů na plán
Typy úkolů se vztahují pouze na automaticky plánované úkoly. Dělí se na tři jednotky: pevné jednotky, pevná práce a pevná doba trvání. V Projectu se pomocí typů úkolů určuje chování jednotek, práce a doby trvání při plánování projektu.
Každý z typů úkolů ovlivňuje plánování po úpravě jednoho z těchto tří prvků, jak je popsáno v následující tabulce:
| Typ úkolu | Upravené jednotky | Upravená doba trvání | Upravená práce |
|---|---|---|---|
| Úkol typu Pevné jednotky | Bude přepočítána doba trvání. | Přepočítá se práce. | Přepočítá se doba trvání. |
| Úkol typu Pevná práce | Bude přepočítána doba trvání. | Budou přepočítány jednotky. | Bude přepočítána doba trvání. |
| Úkol typu Pevná doba trvání | Bude přepočítána práce. | Přepočítá se práce. | Budou přepočítány jednotky. |
- Pokud chcete změnit typ úkolu, vyberte úkol, vyberteInformace oúkolu> a přejděte na kartu Upřesnit.
Příklady
Máte například úkol s pevnými jednotkami, 1 jednotka zdroje na plný úvazek pracující 8 hodin každý den. Nastavíte úkol na dobu trvání 10 dní, tedy 80 hodin práce.
- Pokud zjistíte, že s úkolem může pomoci další zdroj na plný úvazek, aplikace Project přepočítá dobu trvání úkolu. Úkol má nyní přiřazeny dvě jednotky s dobou trvání 5 dní a 80 hodinami práce.
- Pokud zjistíte, že na úkol máte jen 8 dní místo 10, aplikace Project přepočítá práci úkolu. Úkol bude mít dobu trvání 8 dní, 64 hodin práce a 1 jednotku zdroje.
- Pokud zjistíte, že úkol zabere dodatečných 20 hodin práce, aplikace Project přepočítá dobu trvání úkolu. Úkol nyní zabírá 100 hodin práce, má dobu trvání 12,5 dní a 1 jednotku zdroje.
Další varianta je, že máte stejný úkol, avšak s pevnou prací. To znamená, že úkol může zabrat pouze takové množství práce, které určíte, ani více, ani méně. V tomto příkladu má úkol k dispozici 1 zdroj na plný úvazek 8 hodin každý den, úkol má dobu trvání 10 dní, tedy 80 hodin práce.
- Pokud zjistíte, že s úkolem může pomoci další zdroj na plný úvazek, aplikace Project přepočítá dobu trvání úkolu. Úkol má nyní přiřazeny 2 jednotky, dobu trvání 5 dní a 80 hodin práce.
- Pokud zjistíte, že na úkol máte jen 8 dní místo 10, aplikace Project přepočítá jednotky zdroje úkolu. Pro odpracování 80 hodin za 8 dní je potřeba přiřadit 1,25 jednotek zdroje. Jednotka zdroje, která je na úkol momentálně přiřazena, je vytížena na 125 %. Je třeba přiřadit další jednotku zdroje, aby kompenzovala zvýšených 25 % vytížení.
- Pokud zjistíte, že úkol zabere dodatečných 20 hodin práce, aplikace Project přepočítá dobu trvání úkolu. Úkol nyní zabírá 100 hodin práce, má dobu trvání 12,5 dní a 1 jednotku zdroje.
Poslední varianta je, že máte stejný úkol, avšak s pevnou dobou trvání. To znamená, že se úkol musí dokončit za dobu, kterou určíte. Opět je k dispozici 1 zdroj na plný úvazek 8 hodin každý den, doba trvání je 10 dní, tedy 80 hodin práce.
- Pokud zjistíte, že s úkolem může pomoci další zdroj na plný úvazek, aplikace Project přepočítá práci přiřazenou každému zdroji. Když byl úkol přiřazen pouze jednomu zdroji, musel tento zdroj odpracovat 80 hodin. Když jsou úkolu přiřazeny dva zdroje, musí každý odpracovat 40 hodin, stále za 10 dní doby trvání, celkem stále 80 hodin práce. Přiřazením dalšího zdroje jsou oba vytíženy pouze na 50 %, což umožňuje, aby bylo zbylých 50 % vytížení věnováno jiným úkolům.
- Pokud zjistíte, že na úkol máte jen 8 dní místo 10, aplikace Project přepočítá práci úkolu. Úkol bude mít dobu trvání 8 dní, 64 hodin práce a 1 jednotku zdroje.
Pokud zjistíte, že úkol zabere dodatečných 20 hodin práce, aplikace Project přepočítá jednotky zdroje úkolu, takže dodatečnou práci lze stále dokončit v době trvání 10 dní. Úkol nyní zabírá 100 hodin práce, má dobu trvání 10 dní a 1,25 jednotek zdroje. Přiřazená jednotka zdroje je vytížena na 125 %. Je třeba přiřadit další zdroj, aby kompenzoval zvýšených 25 % vytížení.
Poznámka
Protože přiřazení nákladových zdrojů nemá hodnoty pro práci ani jednotky, nebudou tyto hodnoty přepočítány při změně data dokončení nebo data zahájení úkolu. Data pro přiřazení nákladových zdrojů se také nikdy nepřepočítávají, protože nelze měnit práci ani jednotky.
Následující tabulka obsahuje skutečnosti týkající se typů úkolů, které je důležité mít na paměti.
| Tipy a problematická místa | Vysvětlení |
|---|---|
| Věnujte pozornost úkolům řízeným úsilím | Vyberete-li v rozevíracím seznamu Typ úkolu položku Pevná práce, nebude možné u tohoto úkolu změnit nastavení Řízený úsilím. Úkoly s pevnou prací nemají flexibilní hodnoty práce, a proto jsou vždy řízeny úsilím. Získejte další informace o úkolech řízených úsilím. |
| Přidání sloupce pro změnu typu úkolu | Zobrazit a měnit typ každého úkolu lze přímo z obrazovky vložením pole Typ. Vyberte sloupec napravo od místa, kam chcete vložit nový sloupec, vyberte nabídku Vložit a pak vyberte Sloupec. V seznamu Název pole vyberte Typ. |
| Souhrnné úkoly jsou vždy typu Pevná doba trvání | Souhrnné úkoly jsou vždycky typu Pevná doba trvání, protože data zahájení a dokončení souhrnného úkolu se určují na základě jeho dílčích úkolů. |
| Při vytváření osnovy používejte odsazení, ne typy úkolů | Pokud chcete změnit hierarchickou strukturu úkolu nebo dílčího úkolu jako části struktury osnovy projektu, je třeba namísto změny typu úkolu zmenšit či zvětšit odsazení úkolu nebo přidat konečný termín. |
| Nezaměňujte omezení úkolů, jako je například omezení typu Co nejdříve, s typy úkolů | Chcete-li omezit způsob výpočtu dat zahájení a dokončení v aplikaci Project, je třeba nastavit omezení úkolu, nikoli typ úkolu. |
Vliv plánování řízeného úsilím na plán
Pro všechny úkoly platí, že po přiřazení zdroje se úkol naplánuje podle tohoto vzorce (za předpokladu, že jsou úkoly výchozího typu s pevnými jednotkami):
Duration = Work / Units
- U všech úkolů můžete výběrem konkrétní části rovnice, kterou aplikace Project vypočítá, nastavením typu úkolu. Když úkolu přiřadíte nebo odeberete pracovníky, Project prodlouží nebo zkrátí dobu trvání úkolu na základě počtu zdrojů, které jsou mu přiřazeny. Project ale nezmění celkovou práci úkolu. Tomu se říká plánování řízené úsilím. Toto nastavení je obvykle vypnuté. Pokud ho chcete zapnout, vyberte Možnosti souboru >> Plán a zaškrtněte políčko Nové úkoly jsou řízené úsilím .
Ačkoli plánování řízené úsilím ve většině scénářů funguje, nastanou případy, kdy tento postup budete chtít změnit tak, aby přesněji odrážel, co se s konkrétním úkolem děje při přidání nebo odebrání zdrojů. Například chcete, aby se celková práce s přibývajícím počtem lidí pracujících na určitém úkolu zvýšila.
- Vyberte úkol, vyberte Informace o úkolu >a potom vyberte kartu Upřesnit.
- Zrušte zaškrtnutí políčka Řízený úsilím .
Poznámka
Plánování řízené úsilím nelze odebrat z úkolů s pevnou prací . Úkoly s pevnou prací nemají flexibilní hodnoty práce, a proto jsou vždy řízeny úsilím.
Při práci s plánováním řízeným úsilím, mějte na paměti následující informace:
| Tipy a problematická místa | Vysvětlení |
|---|---|
| Řízení úsilím se nevztahuje na první přiřazený zdroj | Propočty řízené úsilím se zobrazí pouze poté, co úkolu přiřadíte zadání prvního zdroje. Po přiřazení prvních zdrojů se již nemění hodnota práce, ani při změně počtu zdrojů přiřazených danému úkolu. |
| Úkoly typu Pevné jednotky | Pokud je úkol typu Pevné jednotky, zkracuje přiřazení dalšího zdroje dobu trvání úkolu. |
| Úkoly typu Pevná doba trvání | Pokud je úkol typu Pevná doba trvání, snižuje přiřazení dalšího zdroje hodnotu jednotek pro zdroje. |
| Úkoly typu Pevná práce | Pokud je úkol typu Pevná práce, zkracuje přiřazení dalšího zdroje dobu trvání úkolu. |
| Některé úkoly je možné nastavit jako řízené úsilím | Souhrnné úkoly a vložené projekty se nedají nastavit jako Řízené úsilím. |
Vliv ručního a automatického plánování na plán
Znalost rozdílů mezi ručně a automaticky plánovanými úkoly je klíčem k pochopení toho, jak Project plánuje projekt.
Obecně řečeno, ručně plánované úkoly vám umožňují ovládat vytváření plánu. Když do plánu přidáte úkol, zůstane vložený na daném místě. To ale není vždycky ten nejlepší způsob návrhu plánu, zvlášť v případech, kdy se zvyšuje složitost projektu a pomocí automaticky plánovaných úkolů byste mohli využít výkonný plánovací modul Projectu.

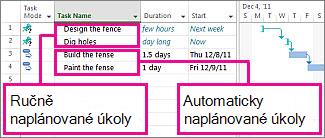

Podívejte se na následující obrázek. Zobrazuje dva různé typy úkolů. První dva úkoly jsou naplánované ručně, druhé dva automaticky.
U ručně naplánovaných úkolů je doba trvání textová hodnota a číslo. Vzhledem k tomu, že doba trvání může být textová hodnota, nebyl datum zahájení nastaven automaticky v aplikaci Project a pruh Ganttova diagramu je zobrazen pouze částečně, aby odrážel nejistotu plánu úkolu v daném okamžiku.
U automaticky naplánovaného úkolu je doba trvání číselná hodnota s připojenou jednotkou času, třeba "12 h", která vyjadřuje dobu trvání 12 hodin. Jak vyplývá z jejich definice, automaticky plánované úkoly mají platné doby trvání, data zahájení a data ukončení, a proto Project vykresluje jejich pruhy automaticky.
Informace, které poskytnete pro ručně plánované úkoly, můžou mít někdy malý háček. Všechno, co Project potřebuje, aby vykreslil pruhy na ručně naplánovaném úkolu, jsou tři hodnoty: doba trvání, datum zahájení a datum dokončení. Pokud u ručně plánovaného úkolu nastavíte dvě z těchto hodnot, vypočítá se třetí hodnota v Projectu automaticky a úkol zůstane naplánovaný ručně. Toto "neočekávané" chování Projectu mějte proto vždycky na paměti.
Poznámka
Úkoly se standardně plánují ručně. Projektoví manažeři, kteří jsou zvyklí na automatické plánování ve starších verzích Projectu, můžou funkci ručního plánování pro konkrétní úkoly nebo pro celý projekt vypnout. Některé projekty, hlavně ty komplikované, můžou vyžadovat, aby se výkonný systém plánování Projectu postaral o plánování za vás. Pokud chcete nastavit automatické plánování všech úkolů, vyberte Nové úkoly: Automaticky naplánované v dolní části okna aplikace Project.
Ručně naplánované úkoly
Ručně naplánovaný úkol můžete umístit kamkoli do plánu a Project ho nebude přemisťovat. Tato nová funkce poskytuje větší pružnost a možnosti ovládání tvorby plánu.
Proč je to důležité? Plány projektů bývají často velmi neformální. Začínají jako jednoduché seznamy kalendářních dat získaných z e-mailů, ze schůzek s účastníky nebo z konverzací na chodbě. Vedoucí projektu nemají velmi často úplné informace o všech pracovních položkách. Například pouze ví, kdy má být úkol zahájen, avšak jeho dobu trvání se dozví až na základě odhadů členů svého týmu. Nebo můžou vědět, jak dlouho bude úkol trvat, ale nevědí, že ho nelze zahájit, dokud to schválí od správce zdrojů.
Při práci s ručně plánovanými úkoly mějte na paměti následující skutečnosti:
- Nikdy nezůstanete ve tmě: Ručně naplánované úkoly mají vlastní indikátory a panely úkolů, které vám pomůžou odlišit je od "klasických" automaticky naplánovaných úkolů.
- Všechno je možné: Pokud je úkol naplánovaný ručně, můžou být sloupce Začátek, Dokončení a Doba trvání prázdné nebo můžou kromě rozpoznatelných dat obsahovat i textové hodnoty.
- Přepínání plánovacích režimů: Můžete libovolně přepínat z ručního plánování úkolu na automatické a zpět. Buďte ale opatrní. Když změníte režim plánování úkolu z ručního na automatické, bude Project muset udělat určitá rozhodnutí. Pokud byla doba trvání úkolu "čtrnáct dní" a nastavíte automatické plánování úkolu, Project obvykle nastaví předpokládanou dobu trvání "1 den?". Od Projectu se dá těžko očekávat schopnost rozpoznat, že čtrnáct dní představuje dobu dvou týdnů.
- Kontrolní skluz: Pokud musí být ručně naplánovaný úkol zpožděn v důsledku skluzu, nebude jeho následník automaticky odsunut. Vedoucí projektů se mohou rozhodnout zachovat původní data, pokud jsou jejich zdroje schopné pokračovat podle plánu, nebo zpozdit následníka, jestliže jsou mezi úkoly pevné závislosti.
- Vliv řízení úsilím: Ručně plánované úkoly se nedají nastavit jako řízené úsilím. Doba trvání ručně naplánovaného úkolu se nezmění, pokud má k sobě přiřazených víc zdrojů nebo je z něho odebraný. Další informace najdete dále v tomto článku.
Následující tabulka ukazuje, jak jsou definovány atributy aplikace Project a jak se používají k plánování ručně a automaticky plánovaných úkolů.
| Položka | Ručně naplánované | Automaticky naplánované |
|---|---|---|
| Trvání | Může to být číslo, datum nebo textová informace, jako například "14d" nebo "čtrnáct dní". Pokud hodnota není ve formátu rozpoznatelném jako doba trvání, nebude ji aplikace Projekt používat při plánování projektu. | Lze používat pouze čísla představující časový úsek a jednotky, jako například "14d" nebo "2 měsíce". |
| Práce | Lze používat pouze čísla představující časový úsek a jednotky, jako například "14d" nebo "2 měsíce". | Lze používat pouze čísla představující časový úsek a jednotky, jako například "14d" nebo "2 měsíce". |
| Zdroje | Lze je přiřadit k úkolům. Aplikace Project nepoužívá kalendáře zdrojů k plánování úkolů. | Lze je přiřadit k úkolům. V aplikaci Project pomáhají určit optimální plán. Na rozdíl od ručně plánovaných úkolů změní dobu trvání úkolů, pokud jsou úkoly nastaveny jako řízené úsilím. |
| Datum zahájení | Může představovat číslo, datum nebo textovou informaci, jako například „30. ledna“ nebo „Někdy brzy“. Pokud hodnota není ve formátu rozpoznatelném jako čas, nebude ji aplikace Projekt používat při plánování projektu. | Lze používat pouze informace kalendářních dat. Můžete však použít hodnoty jako „dnes“ a „zítra“, které jsou v aplikaci Project vyhrazeny pro automaticky plánované úkoly. |
| Datum dokončení | Může to být datum nebo textová informace, jako například "30. ledna" nebo "Někdy brzy". Nepoužívá se v Projectu při plánování projektu. | Lze používat pouze informace kalendářních dat. Můžete však použít hodnoty jako „dnes“ a „zítra“, které jsou v aplikaci Project vyhrazeny pro automaticky plánované úkoly. |
| Omezení | Aplikace Project je ignoruje. | V aplikaci Project pomáhají určit optimální plán. |
| Závislosti (vazby) | Můžou se používat, ale nezmění plánování úkolu. Vazby úkolů ale přeplánují úkol při prvním použití. | Lze je použít a změní plánování úkolu. |
| Kalendáře projektů a zdrojů | Aplikace Project je ignoruje. | V aplikaci Project pomáhají určit optimální plán. |
Automaticky naplánované úkoly
Automaticky naplánované úkoly jsou klasický způsob plánování úkolů v aplikaci Project. Automatické plánování poskytuje vysoce strukturované, systematické prostředky pro řízení plánů projektů. V závislosti na vstupech zadaných uživateli, jako je doba trvání úkolu, plánovaná práce, počet zdrojů a data omezení, aplikace Project plánuje nejdřívější a nejpozdější data úkolů v optimálním plánu.
Aplikace Project plánuje projekt z následujících zadaných informací:
- Všeobecné informace o projektu.
- Jednotlivé pracovní položky (nazývané úkoly) nutné k dokončení projektu.
- V případě potřeby prostředky potřebné k dokončení těchto úkolů.
Pokud se po vytvoření plánu změní jakékoli okolnosti související s projektem, můžete úkoly nebo zdroje aktualizovat a aplikace Project plán upraví.
Ke každému úkolu můžete zadat jeden či všechny následující údaje:
- Doby trvání
- Závislosti mezi úkoly
- Omezení
Na základě těchto informací aplikace Project vypočítá datum zahájení a dokončení jednotlivých úkolů.
Do projektu můžete zadat zdroje a jejich přiřazením k úkolům označit, který zdroj je zodpovědný za provedení každého přiřazení. To je užitečné nejenom při plánování lidských zdrojů projektu, ale může vám to pomoci i při kalkulaci počtu potřebných strojů nebo množství spotřebovaného materiálu. Pokud zadáte zdroje, jsou plány úkolů dále zdokonaleny pomocí následujících informací o zdrojích:
- Práce
- Jednotky
- Pracovní doby a mimopracovní doby zadané v kalendářích
Další prvky, například předstih a prodleva pro odkazy, typy úkolů, dostupnost zdrojů a řídicí zdroj, mohou mít vliv na plánování. Pochopení účinků těchto prvků vám tedy může pomoct udržovat a upravovat plán podle potřeby.
Poznámka
Project vypočítá dobu trvání automaticky plánovaných úkolů na základě definic jednotek doby trvání(Vybrat >>možnosti souboru – Plán). Stejně jako v běžném měsíčním kalendáři začíná rok v lednu a každý týden začíná nedělí nebo pondělím. Když aplikace Project počítá jednotky doby trvání, rovná se ve výchozím nastavení jeden den 8 hodinám, jeden týden 40 hodinám a jeden měsíc 20 pracovním dnům. Zadáte-li data zahájení a dokončení úkolů a nezadáte časy zahájení a dokončení, použije aplikace Project jako výchozí čas zahájení 8:00 ráno a jako výchozí čas dokončení 17:00 hodin.
Změna režimu plánování úkolů
Plánování úkolu můžete měnit z automatického na ruční a zpět (vyberte>>Možnosti naplánování souboru). Při změně režimu plánování úkolu vezměte v úvahu následující skutečnosti:
- Úkol, jehož režim plánování změníte na automatický, bude mít dobu trvání a data nastavená podle výchozího nastavení aplikace Project. Aplikace Project například změní ručně plánovaný úkol s dobou trvání "Několik týdnů" na výchozí hodnotu "1 den?". V úkolu s ručně zadaným datem zahájení "zítra" bude při jeho změně na automaticky plánovaný úkol datum zahájení změněno na datum zahájení projektu.
- Úkol, u kterého změníte plánování na ruční, si zachová doby trvání i data. Po změně plánování úkolu na ruční však mohou být hodnoty doby trvání a data jakékoli číslo, text nebo hodnota kalendářního data.
Vliv plovoucího plánování (neboli plánování s časovou rezervou) na plán
Plovoucí plánování (nazývané taky časová rezerva) pomáhá najít úkoly, kterými je možné pohybovat, aniž by se změnilo datum dokončení projektu. Můžete zobrazit úkoly, které se dají aktuálně posunout bez vlivu na kritickou cestu (celkovou časovou rezervu), nebo úkoly, které se dají posunout před tím, než ovlivní úkol, k němuž jsou připojené (volná časová rezerva).
Níže jsou uvedeny dva způsoby zobrazení plovoucího plánování v plánu.
- V Ganttově diagramu vyberte Formát Ganttova diagramu a zaškrtněte políčko Časová rezerva . Plovoucí plánování se zobrazí jako tenká čára připojená ke konci či začátku pruhů Ganttova diagramu.
- Použijte zobrazení Podrobný Ganttův diagram. Vyberte Zobrazit>další zobrazení a poté zvolte Podrobný Ganttův diagram. Vyberte Použít. Teď zpátky v Ganttově diagramu vyberte Tabulky > Plán.
Tady je několik věcí, které je vhodné mít na paměti o plovoucím plánování:
| Tipy a problematická místa | Vysvětlení |
|---|---|
| Pozor na nepružná omezení | Pokud má úkol s omezením na datum předchůdce, který je dokončen příliš pozdě na to, aby byl následník zahájen v den stanovený v omezení, může dojít k záporné časové rezervě. Záporná časová rezerva ještě více omezí datum dokončení projektu. |
| Data konečného termínu změní celkovou časovou rezervu | Data konečných termínů mohou mít vliv na celkovou časovou rezervu úkolů. Zadáte-li datum konečného termínu před koncem celkové časové rezervy úkolu, bude celková časová rezerva přepočtena použitím data konečného termínu namísto pozdějšího data dokončení úkolu. Úkol se změní na kritický, jestliže celková časová rezerva dosáhne hodnoty nula. |
Vliv konečného termínu na plán
Data konečných termínů obvykle nemají vliv na plánování úkolů. Slouží k označení cílového data, které chcete splnit, aniž by bylo nutné nastavovat omezení úkolů, která by mohla ovlivnit plánování v případě změny předchozích úkolů. Úkol s konečným termínem je plánován stejně jako jakýkoli jiný úkol, jestliže je však úkol dokončen po konečném termínu, zobrazí Project indikátor úkolu upozorňující na zmeškaný konečný termín.
Pokud chcete zkontrolovat nebo změnit konečný termín úkolu, vyberte úkol a vyberte informace o úkolu>. Na kartě Upřesnit použijte pole Konečný termín .
Data konečných termínů mohou mít vliv na celkovou časovou rezervu úkolů. Zadáte-li datum konečného termínu před koncem celkové časové rezervy úkolu, bude celková časová rezerva přepočtena použitím data konečného termínu namísto pozdějšího data dokončení úkolu. Úkol se změní na kritický, jestliže celková časová rezerva dosáhne hodnoty nula.
Konečné termíny můžete zadat u souhrnných i jednotlivých úkolů. Pokud konečný termín souhrnného úkolu koliduje s některým z dílčích úkolů, upozorní indikátor konečného termínu na nesplněný konečný termín mezi dílčími úkoly.
Data konečných termínů však mohou mít vliv na plánování úkolů, pokud nastavíte datum konečného termínu u úkolu s omezením Co nejdříve. Dokončení úkolu je naplánováno na datum konečného termínu, ačkoli úkol může být dokončen po konečném termínu v případě, že dojde ke zpoždění jeho předchůdců.
Vliv kalendářů na plán
Kalendáře určují standardní pracovní a mimopracovní dobu projektu, například víkendy a svátky.
Poznámka
Data ručně plánovaných úkolů (pokud jsou zadaná) se nemění na základě změn provedených v kalendářích projektu nebo zdrojů.
Pomocí kalendářů projektu můžete zjistit dostupnost zdroje, jak jsou zdroje přiřazené k úkolu naplánovány a jak jsou naplánovány úkoly samotné. Kalendáře projektu a úkolů se používají při plánování úkolů a v případě, že jsou k úkolům přiřazeny zdroje, používají se i kalendáře zdrojů.
Kalendáře si vzájemně přepisují nastavení následujícími způsoby:
- Když vytvoříte úkol, je naplánovaný v kalendáři projektu.
- Když přidáte k úkolu zdroj, řídí naplánování úkolu kalendář zdroje.
- Když přidáte k úkolu kalendář a nastavíte ho na Plánování ignoruje kalendáře zdrojů v poli Informace o úkolu , řídí plánování kalendář úkolu, který ignoruje plány zdrojů přiřazených k úkolu.
Pokud chcete pracovat s kalendáři, vyberte Projekt a potom vyberte Změnit pracovní dobu.
| Typ kalendáře | Popis |
|---|---|
| Základní kalendáře | Vycházejí z nich ostatní typy kalendářů. Základní kalendář taky můžete vybrat jako kalendář projektu a můžete ho použít u úkolů jako kalendář úkolu nebo jako výchozí hodiny kalendáře zdroje. Na základě některého z dostupných základních kalendářů si můžete vytvořit vlastní základní kalendář. Project nabízí tři základní kalendáře: Standardní kalendář Standardní kalendář je výchozím kalendářem projektu a slouží jako základ pro kalendáře zdrojů. Tento kalendář odpovídá tradičnímu pracovnímu rozvrhu: pondělí až pátek 8:00 až 17:00 s hodinovou přestávkou. Čtyřiadvacetihodinový kalendář Čtyřiadvacetihodinový kalendář neobsahuje žádnou mimopracovní dobu. Můžete ho použít, když plánujete zdroje a úkoly pro různé směny nepřetržitého provozu nebo když zdroje typu zařízení pracují na úkolech nepřetržitě. Kalendáře nočních směn Kalendář nočních směn odpovídá plánu nočních směn od 23:00 v pondělí večer do 8:00 v sobotu ráno s hodinovou přestávkou. |
| Kalendáře projektu | Nastavují standardní pracovní a mimopracovní doby pro projekt jako celek. Pokud se nepoužívají kalendáře zdrojů nebo úkolů, plánují se ve výchozím nastavení úkoly během pracovní doby stanovené v kalendáři projektu. |
| Kalendáře zdrojů | Jsou obvykle založené na kalendáři projektu v okamžiku vytvoření zdroje. Můžete změnit pracovní či mimopracovní dobu konkrétních zdrojů nebo skupiny zdrojů a zajistit tak, že jsou zdroje plánované jenom v době, kdy jsou k dispozici. Pokud změníte pracovní nebo mimopracovní dobu v kalendáři zdroje a zdroj je přiřazený k úkolu, je úkol plánovaný během pracovní doby stanovené v kalendáři zdroje. To může mít vliv taky na datum dokončení úkolu. Zdroje můžou zdědit mimopracovní dobu ze základního kalendáře nebo můžou přepsat tuto dobu nastavením mimopracovní doby z kalendáře zdroje. |
| Kalendáře úkolů | Můžete je použít ke stanovení pracovní doby úkolů mimo pracovní doby určené v kalendáři projektu. Kalendáře úkolů se vytvářejí stejně jako jiné kalendáře. Pokud je k úkolu přiřazený kalendář úkolu a zdroj přiřazený k úkolu má ve svém kalendáři zdroje jiné pracovní doby, úkol se naplánuje na překrývající se pracovní doby v těchto dvou kalendářích. U úkolu ale můžete nastavit možnost ignorovat kalendáře zdrojů a naplánovat úkol na mimopracovní dobu zdroje. Pokud není u úkolu zadaný žádný kalendář, naplánuje se úkol pomocí kalendáře projektu. |
Řízení plánu pomocí přiřazení zdrojů
Pokud v projektu nepřiřadíte zdroje k úkolům, počítá aplikace Project plán pomocí dob trvání, závislostí úkolů, omezení a informací kalendářů projektu a úkolů. Jestliže zdroje přiřadíte, plánují se úkoly také podle kalendářů zdrojů a jednotek přiřazení, což umožňuje přesnější plánování.
Poznámka
Kalendáře zdrojů nemají vliv na ručně plánované úkoly. Pokud je zdroj přiřazen k ručně plánovanému úkolu, plánování úkolu se nezmění.
Přiřazení je spojení konkrétního úkolu s konkrétním zdrojem, který je zodpovědný za dokončení úkolu. Úkolu lze přiřadit více zdrojů. Úkolům lze přiřadit pracovní zdroje, materiálové zdroje a nákladové zdroje. Na rozdíl od pracovních zdrojů nemá přiřazení materiálových a nákladových zdrojů vliv na plánování úkolů.
Projekt například obsahuje úkol s názvem Vývoj specifikací. Mate také inženýrský zdroj se jménem Svoboda. Přiřadíte-li pracovníka Svobodu k úkolu Vývoj specifikací, bude plánování tohoto úkolu záviset kromě informací o úkolu, jako jsou doba trvání, závislosti úkolu, omezení a kalendáře, také na kalendáři zdroje Svobody a jednotkách přiřazení.
Jakmile v projektu přiřadíte zdroje k úkolům, má aplikace Project kromě plánování podle informací o úkolech další informace o zdrojích a přiřazeních, které používá při výpočtu informací o plánování. Jsou to následující informace:
| Atribut nebo nastavení zdroje | Vysvětlení |
|---|---|
| Práce | Množství práce nebo přesčasu, k nimž je zdroj přiřazený, a způsob distribuce této práce v čase. Distribuce práce v čase může být ovlivněná taky rozvrhem práce. |
| Jednotky přiřazení | Počet jednotek přiřazení zdroje u úkolu, tedy částečný úvazek, plný úvazek nebo více. |
| Typ úkolu | Typ úkolu, který ovlivňuje způsob, jakým se změní plán při úpravě existujícího přiřazení. Používají se tři typy úkolů: pevná jednotka, pevná doba trvání a pevná práce. |
| Řízený úsilím: | Pokud ano, zůstává práce úkolu při přidávání zdrojů k přiřazení nebo jejich odebírání z přiřazení konstantní a přerozdělí se mezi zdroje. Například u úkolu s pevnými jednotkami je jeden výsledek takový, že pokud je přiřazených více zdrojů, vyžaduje se k dokončení úkolu kratší doba trvání. Přečtěte si další informace o nastavení řízení úsilím. |
| Kalendáře | Kalendáře zdrojů. V aplikaci Project jsou přiřazené zdroje plánovány na základě pracovní a mimopracovní doby uvedené v kalendáři příslušného zdroje. |
| Rozvrhy práce | Rozvrhy práce umožňují optimalizovat dobu, kdy zdroje pracují na úkolech, například během fáze nájezdu. V zobrazení Používání úkolů klikněte pravým tlačítkem na název zdroje přiřazeného k úkolu a potom vyberte předdefinovaný pracovní model v seznamu Rozvrh práce . V zobrazení používání úkolů v oddílu časového uspořádání můžete po výběru modelu ručně optimalizovat hodiny. |
Pokud chcete přiřadit zdroje k úkolům, vyberte kartu Zdroj a pak vyberte Přiřadit zdroje.
