Tevékenységkapcsolat módosítása

Hatókör
Project Online asztali kliens Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

Két tevékenység összekapcsolásakor a Project alapértelmezés szerint befejezés–kezdés típusú függőséget hoz létre közöttük – a második tevékenység nem kezdődhet el, amíg az első tevékenység be nem fejeződik. De nem ez az egyetlen lehetőség. A Project négyféle tevékenységfüggőséget támogat, amelyek lefedik a legtöbb projektet és a megelőző és követő kapcsolatokat. A kapcsolattípust a következőképpen módosíthatja:

  1. Válassza aGantt-diagrammegtekintése> lehetőséget.

  2. Kattintson duplán a két tevékenység közötti kapcsolati vonalra.
    Kapcsolati vonal két Gantt-sáv között

    Megjegyzés

    Ha a kapcsolat külső tevékenységre mutat, a Project megnyitja az azt tartalmazó fájlt.

  3. Válasszon egy függőségtípust a Típus listából.

  4. A hivatkozás teljes törléséhez válassza a (Nincs) lehetőséget a Típus listában.

Projektvezetési tipp: A tevékenységkapcsolat módosítása nem változtatja meg, hogy a tevékenységek hol helyezkednek el a hierarchiában (szerkezeti szinten). A hierarchia módosításához húzza be és ki a tevékenységeket altevékenységek és összefoglaló tevékenységek létrehozásához.

Bizonyos tevékenységek több függőséggel rendelkeznek. Előfordulhat például, hogy csak akkor kezdhet el egy követő tevékenységet, ha két vagy több megelőző tevékenység befejeződött. Ezen hivatkozások bármelyikét módosíthatja vagy törölheti a Tevékenység adatai párbeszédpanelen:

  1. Válassza aGantt-diagrammegtekintése> lehetőséget.
  2. Kattintson duplán a módosítani kívánt tevékenység Tevékenység neve mezőjére.
  3. A Megelőzők lap kijelölése

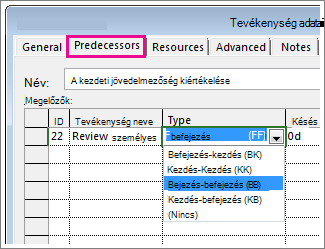

    A Tevékenység adatai párbeszédpanel Megelőzők lapja
  4. Ha módosítani szeretne egy hivatkozást, válasszon egy hivatkozástípust a Típus oszlopban az adott hivatkozáshoz.
  5. Hivatkozás törléséhez válassza a (Nincs) lehetőséget a Típus oszlopban.
  6. Hivatkozás hozzáadásához jelölje ki a Tevékenység neve mezőt az első üres sorban, és válasszon a tevékenységek listájából.

Vissza a lap tetejére

A több függőségi viszonysal rendelkező több tevékenység miatt a Gantt-diagram kevésbé tűnik ütemezésnek, sokkal inkább egy összegetlen csomónak. A kapcsolati vonalak elrejtésével átláthatóbbá teheti a nézetet.

Megjegyzés

Ez a trükk nem szünteti meg a tevékenységek közötti függőségeket. Csak elrejti a vonalakat a nézet elől.

  1. Válassza aGantt-diagrammegtekintése> lehetőséget.
  2. Válassza az Elrendezés formázása> lehetőséget.
  3. A Hivatkozások szakaszban válassza a bal oldali lehetőséget (azt, amelyiknek nincs kapcsolati vonala), majd válassza az OK gombot.

Az Elrendezés párbeszédpanel

Vissza a lap tetejére

Tevékenységfüggőségek és tevékenységek kényszerei

A tevékenységfüggőségeket (a tevékenységek közötti kapcsolatot mutató hivatkozásokat) könnyű összekeverni a tevékenységek korlátaival (a tevékenység kezdetére és végére vonatkozó megkötésekkel).

A kényszerekkel kapcsolatban további információt a Tevékenység kezdési vagy befejezési dátumának beállítása című témakörben talál.
