Tevékenység kezdési vagy befejezési dátumának (korlát) beállítása

Hatókör
Project Online asztali kliens Project Professional 2024 Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

A tevékenységek kezdési és befejezési dátumát a Kezdés és a Befejezés oszlopban módosíthatja. Legyen azonban óvatos! A kezdési vagy befejezési időpont módosításakor a Project korlátokat alkalmaz a tevékenységekre, amelyek arra kényszerítik őket, hogy az adott napon kezdődjenek vagy fejeződjenek be, még akkor is, ha az ütemezés többi része megváltozik.

Kapcsolódó műveletek

Korlát hozzáadása tevékenységhez

Megkerülhetetlen kényszer (például egy esemény dátuma) esetén válassza ki a kényszer típusát és a dátumot:

  1. A Gantt-diagram tevékenységlistáján jelölje ki a tevékenységet, majd válassza a Tevékenység>adatai elemet.
  2. Válassza a Speciális lapot.
  3. Válasszon egy lehetőséget a Kényszer típusa listában.
  4. Ha nem a Minél később vagy a Minél korábban (MiKo) típust választja, adjon dátumot a Kényszer dátuma mezőbe.

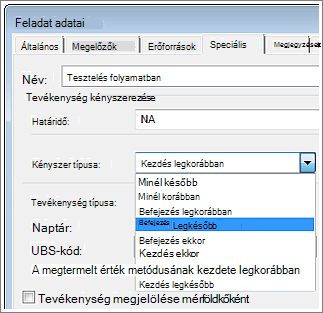

    Tevékenység adatai párbeszédpanel, Kényszer típusa menü

Projektvezetési tipp; Hagyja, hogy a Project tegye azt, amiben a legjobb: ütemezze a projektet. Állítsa be a tevékenységek időtartamát saját maga, és kapcsolja össze a tevékenységeket, aztán a Project kiszámítja a tevékenység kezdési és befejezési dátumait.

Kényszer eltávolítása

Technikailag nem tudja eltávolítani a kényszert, de visszaállíthatja az alapértelmezett értékére, és konkrét dátum helyett más tevékenységekhez kötheti az adott tevékenységet.

  1. A Gantt-diagram tevékenységlistáján jelölje ki a tevékenységet, majd válassza a Tevékenység>adatai elemet.

  2. Válassza a Speciális lapot.

  3. A Kényszer típusa listában válasszon a következő lehetőségek közül:

A használható kényszerek

A Project segítségével nyolcféle kényszert lehet megadni a tevékenységekhez. Ezek a kényszerek három csoportba sorolhatók:

  • Rugalmas kényszerek, amelyek a tevékenységet nem kötik hozzá egy konkrét dátumhoz.
  • Részben rugalmas kényszerek, amelyekhez legkorábbi kezdési dátum vagy legkésőbbi befejezési dátum tartozik.
  • Kötött kényszerek, amelyekhez konkrét kezdési vagy befejezési dátum tartozik.
Kényszer Típus Leírás
Minél később Rugalmas A tevékenység bármilyen későn kezdődhet, amennyiben nem késleltet más tevékenységeket. Ez az alapértelmezett kényszer, ha az ütemezést a projekt befejezési dátumából kiindulva adja meg.
Minél korábban Rugalmas A tevékenység mielőbb elkezdődik. Ez az alapértelmezett kényszer, ha az ütemezést a projekt kezdési dátumából kiindulva adja meg.
Kezdés legkorábban Részben rugalmas A tevékenység adott napon vagy azt követően kezdődik.
Befejezés legkorábban Részben rugalmas A tevékenység adott napon vagy azt követően fejeződik be.
Kezdés legkésőbb Részben rugalmas A tevékenység adott napon vagy azt megelőzően kezdődik.
Befejezés legkésőbb Részben rugalmas A tevékenység adott napon vagy azt megelőzően fejeződik be.
Befejezés ekkor Kötött A tevékenység adott napon fejeződik be.
Kezdés ekkor Kötött A tevékenység adott napon kezdődik.

A tevékenységekre vonatkozó kényszerek és a tevékenységfüggések összevetése

A kényszereket (a tevékenység lehetséges kezdetére vagy végére vonatkozó megkötéseket) könnyű összekeverni a tevékenységfüggésekkel (a tevékenységek közötti kapcsolatok megjelenítésével).

A függőségeket részletesen a Projekt tevékenységeinek összekapcsolása című témakör ismerteti.
