Kayan olarak da adlandırılan bolluk, bir görevin başka bir göreve çarpmadan önce kayabileceği süredir. Görevleri zamanladığınızda projeniz için otomatik olarak hesaplanır ve zamanlamanız gecikme riskiyle karşı karşıya olduğunda gerekirse yedek zaman olarak kullanabilirsiniz.
Bolluk (kayan) hakkında bilgi edinin
Varsayılan olarak ve tanım gereği, sıfır (0) bolluğu olan bir görev kritik görev olarak kabul edilir. Kritik bir görev gecikirse, projenin bitiş tarihi de gecikir. Kritik yolunuza biraz bolluk eklemek için, Proje Seçenekleri iletişim kutusunun (Dosya>Seçenekleri) Hesaplama Seçenekleri sekmesinde bulunan Bolluk küçüktür veya şuna eşitse Görevler kritik olduğunda bolluk için varsayılan ayarı değiştirebilirsiniz. Daha fazla bilgi için bkz. Projenizin kritik yolunu gösterme ve Project'in görevleri zamanlaması: Perde arkası.
Projenizin zamanında bitirildiğinden emin olmak için, bolluğu bulunan ve kritik yolda olmayan görevleri en iyi duruma getirmeyi deneyin. Örneğin, zamanlamanın kaymasını önlemeye yardımcı olmak için görevi geciktirmek için serbest bolluğu kullanabilir veya görevin kaynağını başka bir göreve atayabilirsiniz.
Toplam bolluk pozitif veya negatif olabilir. Negatif bolluk değeri, görev için zamanlanmış yeterli zaman olmadığını ve projenizin bitiş tarihinin kaymasını önlemek için daha fazla zamana ihtiyaç olduğunu gösterir.
Project'in serbest bolluğu nasıl hesapladığını merak ediyorsanız, herhangi bir görev görünümüne Bolluğu Başlat ve Bitir Bolluğu alanlarını ekleyin (bu görünümde Yeni Sütun Ekle'yi tıklatın ve alanları seçin). Başlangıç bolluğu, bitiş tarihinden zamanlanan projeleri seviyelendirirken kullanışlıdır ve erken başlangıç ve geç başlangıç tarihleri arasındaki farkı gösterir. Başlangıç tarihinden zamanlanan projeleri seviyelendirirken bitiş bolluğu kullanışlıdır ve erken bitiş ile geç bitiş tarihleri arasındaki farkı gösterir. Her iki bolluk miktarından daha küçük olanı, serbest bolluk miktarıdır.
İşte float veya Slack hakkında akılda tutulması gereken birkaç nokta.
| İpuçları | Açıklamalar |
|---|---|
| Esnek olmayan kısıtlamalara karşı dikkatli olun | Bir tarihe kısıtlanmış bir görevin, ardılın kısıtlamada belirtilen tarihte başlaması için çok geç olan bir öncülü varsa, negatif bolluk meydana gelebilir. Negatif bolluk, projenizin bitiş tarihini bile kısıtlayabilir. |
| Son tarihler toplam bolluğu değiştirir | Son tarihler görevler üzerindeki toplam bolluğu etkileyebilir. Görevin toplam bolluğu bitmeden önce bir son tarih girerseniz, görevin geç bitiş tarihi değil de son tarih kullanılarak toplam bolluk yeniden hesaplanır. Toplam bolluk sıfıra ulaşırsa görev kritik hale gelebilir. |
Bolluğu (kayan) bulmak için Ayrıntılı Gantt görünümünü kullanma

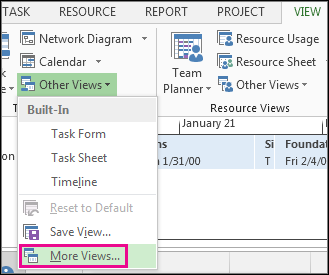

Diğer GörünümleriGörüntüle>, >Daha Fazla Görünüm'ü tıklatın.
Görünümler listesinde Ayrıntı Gantt'a çift tıklayın.

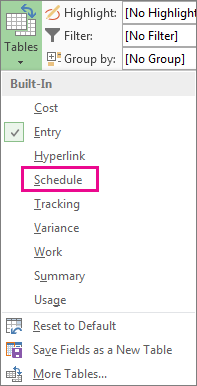

TabloZamanlamasını Görüntüle'ye>> tıklayın.
Göreve tıklayın ve Serbest Bolluk ve Toplam Bolluk alanlarında bolluk değerlerini görüntüleyin.
Serbest Bolluk ve Toplam Bolluk alanlarını görmüyorsanız, bu alanlara gitmek için Sekme tuşuna basın.İpucu
Zamanlamayla ilgili sorunları çözmek için, görevleri bolluğu olmayan aşamalardan çok fazla bolluğu olan aşamalara taşıyabilirsiniz.
Not
Negatif bolluk değerleri zamanlama tutarsızlığını gösterebilir. Örneğin, ilk görevin bitiş tarihinden önce başlaması gereken başka bir göreve Bitiş-Başlangıç (TB) bağımlılığı olan bir görevde eksi bolluk gösterilir. Negatif bolluk, bir görev son tarihinden sonra bitecek şekilde zamanlandığında da gösterilebilir.
Zamanlamanıza el ile yedek zaman ekleme
Project'in bazı yerleşik arabelleklere sahip olması iyi olsa da, kendi arabellek sürenizi eklemek isteyeceğiniz zamanlar olabilir. Arabellek süresini el ile eklemenin yolları hakkında daha fazla bilgi için bkz:
