Criar um novo calendário base

Aplica-se A
Cliente de Ambiente de Trabalho do Project Online Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

Por predefinição, o Project inclui alguns calendários base diferentes:

  • Padrão: 8h às 17h, com intervalo de uma hora para almoço às 12h.
  • 24 horas: 12h às 12h, todos os dias.
  • Turno noturno: 23h às 8h, com intervalo de uma hora às 3h.

Nota

  • Se estes calendários ainda não estiverem a funcionar, pode ajustá-los para o seu projeto ou criar um novo calendário base que outros utilizadores também podem utilizar.
  • Se alterou as definições do calendário, mas a agenda do recurso não mudou conforme esperava, consulte a Resolução de Problemas abaixo.

Importante

Utiliza o Project com o Project Web App? Se assim for, contacte o seu administrador para pedir alterações aos calendários base.

  1. SelecionePropriedades>do Projeto>Alterar Tempo Útil.

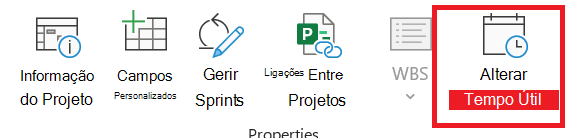

    Alterar Tempo Útil

  2. Selecione Criar Novo Calendar.
    Criar Novo Calendar

  3. Atribua um Nome ao novo calendário, selecione Criar novo calendário base e, em seguida, selecione OK.
    Criar novo Calendar base

  4. Selecione o separador Semanas de Trabalho e, em seguida, selecione Detalhes.
    Separador Semanas de Trabalho

    Nota

    Quer incluir feriados? Utilize o separador Exceções para adicionar feriados à sua agenda. Saiba mais.

  5. Selecione os dias cujos horários de trabalho pretende alterar e, em seguida, escolha se pretende torná-los tempo útil ou de descanso.
    Selecione os dias e a opção de dias úteis ou de descanso

  6. Se selecionou a opção Definir dia(s) para estas horas de trabalho específicas, utilize as colunas Das e Às para definir os horários de trabalho dos dias selecionados.
    Defina as horas de trabalho

  7. Selecione OK para retornar à caixa de diálogo Alterar Tempo Útil e, em seguida, selecione OK novamente.

Para disponibilizar o novo calendário base para outros projetos,guarde o projeto como modelo para que este calendário de trabalho esteja presente em todos os novos projetos criados com esse modelo. Se estiver a utilizar o Project com o Project Web App, contacte o seu administrador para pedir alterações aos calendários base de toda a sua organização.

Resolução de Problemas

O Project cria automaticamente um calendário de recurso (baseado no calendário do projeto, conforme especificado na caixa de diálogo Informações do Projeto ) para cada recurso. Se criar um novo calendário base para um recurso e modificar o tempo útil no novo calendário base, mas não basear o calendário do recurso no novo calendário base, as definições do calendário introduzidas foram ignoradas. Por predefinição, o Project baseia o calendário do recurso no calendário do projeto, a menos que especifique o contrário.

Nota

Para efetuar alterações no calendário do recurso a um recurso da empresa, primeiro tem de dar saída ao recurso.

Resolução

  • Para substituir o calendário de recursos que criou pelo calendário de recursos predefinido (o calendário Padrão), selecione Ver>Folha de Recursos. Selecione o nome do recurso e, no campo Calendar Base, selecione Padrão. O recurso é agora agendado utilizando o calendário Padrão em vez do calendário que criou para o mesmo. Selecione Informações no separador Recurso , selecione Alterar Tempo Útil no separador Geral e, em seguida, volte a introduzir os dias e horas de descanso que introduziu para o outro calendário.
  • Para sincronizar vários calendários com o calendário base de um recurso (criado na caixa de diálogo Alterar Tempo Útil ) sem substituir os calendários, selecione Ver>Folha de Recursos. Selecione o nome do recurso, selecione Informações na guia Recurso e selecione Alterar Tempo Útil na guia Geral . Na caixa Calendário base , selecione o nome do calendário de recurso que criou e modificou. As definições deste calendário de recurso são definidas para o calendário de recurso predefinido quando o utiliza como calendário base.
    Se precisar de efetuar alterações adicionais ao tempo útil e ao tempo de descanso deste recurso, pode fazê-lo em qualquer um dos calendários porque o calendário base atualiza o calendário do recurso. Se precisar de utilizar o calendário base para outro recurso, introduza as informações atualizadas no calendário base. Outras alterações que fizer ao calendário de recurso predefinido não serão apresentadas no calendário base.

O que mais posso fazer com os calendários?

O Project permite-lhe ajustar o agendamento de múltiplos calendários. Se perceber a forma como estes funcionam em conjunto , torna-se mais fácil prever o impacto sobre as datas do seu projeto. Seguem-se alguns artigos adicionais que poderão ser-lhe úteis para criar um plano mais exato dos dias de trabalho e de descanso na sua organização.

PROJETOS
         Definir os dias e horas úteis gerais para um projeto
         Adicionar um feriado ao calendário do projeto

TAREFAS
         Criar um calendário para uma tarefa

RECURSOS
         Definir uma agenda exclusiva para um recurso específico
         Adicionar o tempo de férias de um recurso
         Alterar a disponibilidade dos recursos sem utilizar um calendário

Sugestão

Se deixar de precisar de um calendário, elimine-o!
