Vytvorenie nového základného kalendára

Vzťahuje sa na
Project Online Desktop Client Project Standard 2024 Project Professional 2021 Project Standard 2021 Project Professional 2019 Project Standard 2019 Project Professional 2016 Project Standard 2016

Project predvolene obsahuje niekoľko rôznych základných kalendárov:

  • Štandardný: Od 8:00 do 17:00 s jednohodinovou obedňajšou prestávkou o 12:00.
  • 24 hodín: Od 00:00 do 00:00, každý deň.
  • Nočná zmena: Od 23:00 do 8:00 s jednohodinovou prestávkou o 3:00.

Poznámka

Dôležité

Používate Project s Project Web App? Ak áno, o zmenu základných kalendárov požiadajte správcu.

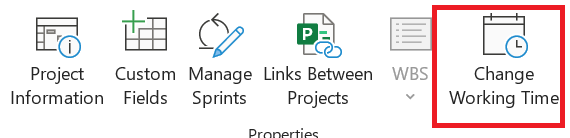

  1. Kliknite na položkuVlastnosti>projektu>Zmeniť pracovný čas.
    Zmena pracovného času

  2. Kliknite na položku Vytvoriť nový kalendár.
    Vytvorenie nového kalendára

  3. Dajte novému kalendáru Názov, vyberte položku Vytvoriť nový základný kalendár a potom kliknite na položku OK.
    Vytvorenie nového základného kalendára

  4. Kliknite na kartu Pracovné týždne a potom na položku Podrobnosti.
    Karta Pracovné týždne

    Poznámka

    A čo sviatky? Sviatky môžete pridať do plánu pomocou karty Výnimky. Ďalšie informácie.

  5. Vyberte dni, pre ktoré chcete zmeniť pracovné časy, a potom vyberte, či chcete, aby boli pracovné alebo voľné.
    Výber pracovných a mimopracovných dní

  6. Ak ste vybrali možnosť Nastaviť dni na tieto konkrétne pracovné časy, v stĺpcoch OdDo nastavte pracovný čas pre vybraté dni.
    Nastavenie pracovného času

  7. Kliknutím na tlačidlo OK sa vráťte do dialógového okna Zmena pracovného času. Potom znova kliknite na tlačidlo OK.

Ak chcete sprístupniť nový základný kalendár pre iné projekty,uložte projekt ako šablónu, aby tento pracovný plán bol k dispozícii pre každý nový projekt vytvorený pomocou danej šablóny. Ak používate Project s Project Web App, požiadajte správcu o zmeny základných kalendárov pre celú organizáciu.

Riešenie problémov

Project pre každý zdroj automaticky vytvorí kalendár zdrojov (na základe kalendára projektu, ako je uvedené v dialógovom okne Informácie o projekte ). Ak vytvoríte nový základný kalendár pre zdroj a upravíte pracovný čas v novom základnom kalendári, ale nezaložíte kalendár zdroja na novom základnom kalendári, bude to vyzerať, akoby sa zadané nastavenia kalendára ignorovali. Project bude predvolene zakladať kalendár zdrojov na kalendári projektu, pokiaľ neurčte inak.

Poznámka

Ak chcete vykonať zmeny v kalendári zdrojov v podnikovom zdroji, musíte najprv vziať zdroj z projektu.

Riešenie

  • Ak chcete nahradiť kalendár zdrojov, ktorý ste vytvorili, predvoleným kalendárom zdrojov (Standard kalendárom), vyberte položku Zobraziť>hárok zdrojov. Vyberte názov zdroja a v poli Základné Calendar vyberte položku Standard. Zdroj je teraz naplánovaný pomocou kalendára Standard namiesto kalendára, ktorý ste preň vytvorili. Na karte Zdroj vyberte položku Informácie, na karte Všeobecné vyberte položku Zmeniť pracovný čas a potom znova zadajte nepracovné dni a časy, ktoré ste zadali pre druhý kalendár.
  • Ak chcete synchronizovať viacero kalendárov so základným kalendárom zdroja (ktorý ste vytvorili v dialógovom okne Zmena pracovného času ) bez nahradenia kalendárov, vyberte položku Zobraziť>hárok zdrojov. Vyberte názov zdroja, na karte Zdroj vyberte položku Informácie a potom na karte Všeobecné vyberte položku Zmeniť pracovný čas. V poli Základný kalendár vyberte názov kalendára zdroja, ktorý ste vytvorili a upravili. Nastavenie tohto kalendára zdroja sa nastaví pre predvolený kalendár zdrojov, keď ho použijete ako základný kalendár.
    Ak potrebujete vykonať ďalšie zmeny v pracovnom alebo mimopracovnom čase tohto zdroja, môžete to urobiť v oboch kalendároch, pretože základný kalendár aktualizuje kalendár zdrojov. Ak potrebujete použiť základný kalendár pre iný zdroj, zadajte aktualizované informácie do základného kalendára. Ďalšie zmeny, ktoré vykonáte v predvolenom kalendári zdrojov, sa v základnom kalendári nezo zobrazia.

Čo sa ešte dá robiť s kalendármi?

Project umožňuje doladiť plánovanie pomocou viacerých kalendárov. Uľahčite si plánovanie a pozrite sa, ako spolu fungujú a ovplyvňujú dátumy projektov. Tu je niekoľko ďalších článkov, ktoré môžu byť užitočné pri vytváraní presnejšej predstavy o pracovných a nepracovných dňoch vo vašej organizácii.

PROJEKTY
         Nastavenie všeobecných pracovných dní a časov pre projekt
         Pridanie sviatku do kalendára projektu

ÚLOHY
         Vytvorenie kalendára pre úlohu

ZDROJE
         Nastavenie jedinečného plánu pre konkrétny zdroj
         Pridanie dovolenky zdroja
         Zmena dostupnosti zdroja bez použitia kalendára

Tip

Ak už kalendár nepotrebujete, odstráňte ho.
